"...ท่านอาจจะมองไม่เห็น หรือเห็นว่า บ้านเมืองมีการเปลี่ยนไปมากน้อยเพียงใด ไม่ว่าเป็นรถไฟสายต่างๆ ถนนหลายเส้น บ้านผู้มีรายได้น้อยทั้งเช่า เช่าซื้อ และซื้อ อยู่ในแผนทั้งสิ้น ระบบประปา ไฟฟ้า พลังงาน ที่ต้องกระจายความเจริญไปยังภูมิภาคต่างๆ ท่านบอกว่าไม่มีขึ้นเลยใน 7 ปี ผมก็น้อยใจเหมือนกัน…”
........................
ถึงกับต้องตัดพ้อว่า ‘น้อยใจ’
เมื่อ พล.อ.ประยุทธ์ จันทร์โอชา นายกรัฐมนตรี และรมว.กลาโหม ถูก ส.ส.พรรคฝ่ายค้าน อภิปรายโจมตีว่ารัฐบาล 'ไม่มีผลงาน' ในระหว่างการอภิปราย ร่าง พ.ร.บ.งบประมาณรายจ่ายประจำปีงบประมาณ พ.ศ. 2565 วาระแรก ของสภาผู้แทนราษฎร เมื่อวันที่ 1 มิ.ย.2564 กระทั่ง พล.อ.ประยุทธ์ ต้องลุกขึ้นชี้แจงผลงานของรัฐบาล โดยเฉพาะการลงทุนโครงการขนาดใหญ่ (เมกะโปรเจกต์)
“…รัฐบาลได้มีการลงทุนโครงสร้างพื้นฐานเพื่อพัฒนาเศรษฐกิจและสังคมไปกว่า 2.1 ล้านล้านบาท ใน 162 โครงการ โดยกว่า 70% เป็นการกู้เพื่อใช้ในการลงทุน หรือคิดเป็นวงเงิน 1.5 ล้านล้านบาท ซึ่งจะสร้างการเจริญเติบโตของประเทศ ส่งเสริมการจ้างงาน และยกระดับความเป็นอยู่ของประชาชน
ท่านอาจจะมองไม่เห็น หรือเห็นว่า บ้านเมืองมีการเปลี่ยนไปมากน้อยเพียงใด ไม่ว่าเป็นรถไฟสายต่างๆ ถนนหลายเส้น บ้านผู้มีรายได้น้อยทั้งเช่า เช่าซื้อ และซื้อ อยู่ในแผนทั้งสิ้น ระบบประปา ไฟฟ้า พลังงาน ที่ต้องกระจายความเจริญไปยังภูมิภาคต่างๆ ท่านบอกว่าไม่มีขึ้นเลยใน 7 ปี ผมก็น้อยใจเหมือนกัน…” พล.อ.ประยุทธ์ กล่าวตอนหนึ่ง

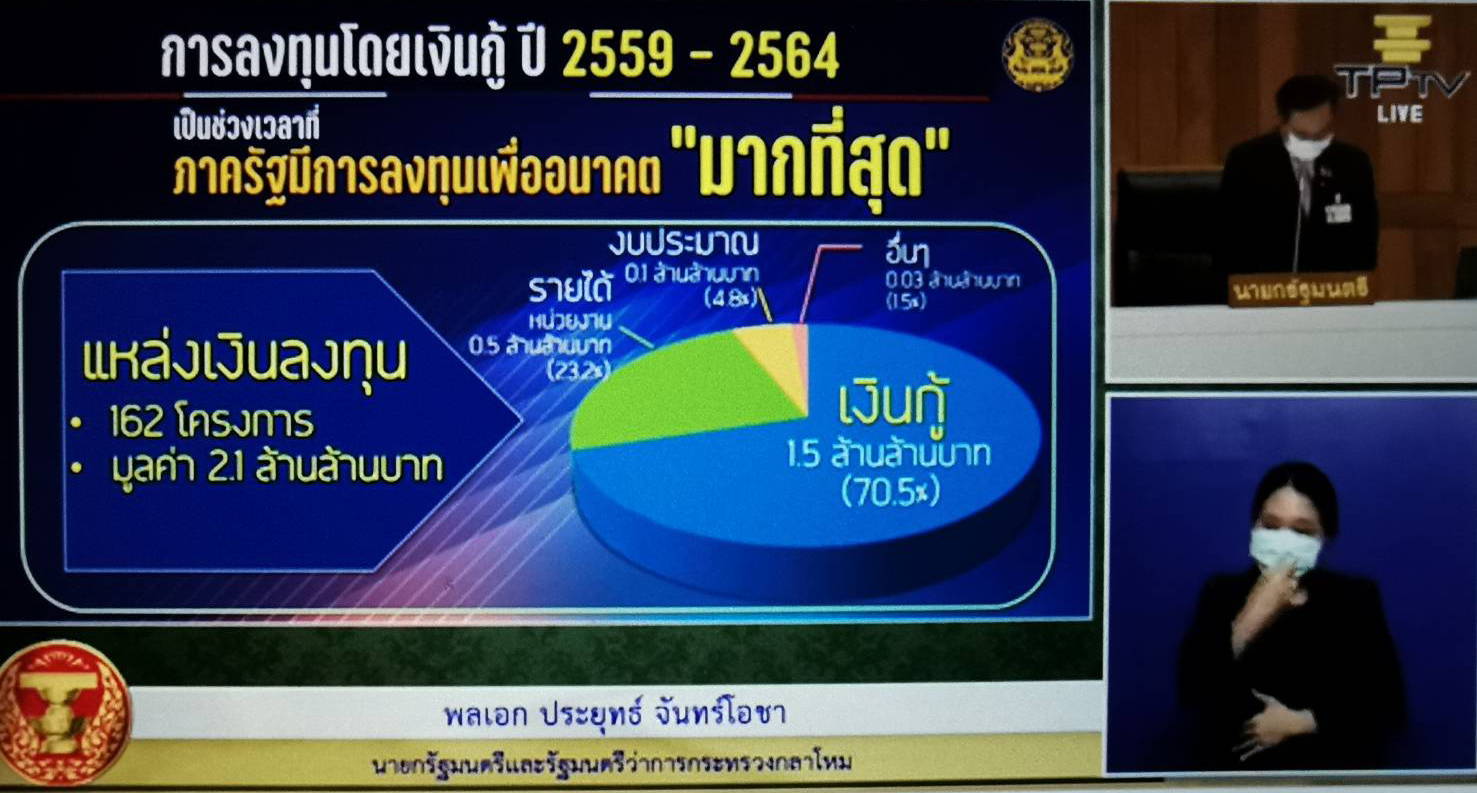

พล.อ.ประยุทธ์ ยังแสดงเอกสารประกอบการอภิปรายที่ระบุว่า ปี 2559-2564 เป็นช่วงเวลาที่ภาครัฐมีการลงทุนเพื่ออนาคต 'มากที่สุด' (อ่านประกอบ :น้อยใจ 7 ปีบอกไม่มีอะไรดีขึ้น! 'บิ๊กตู่'ร่ายยาวงบปี 65 'หมอ'ได้น้อยกว่า'กองทัพ'?)
(พล.อ.ประยุทธ์ ชี้แจงถึงเม็ดเงินลงทุนของรัฐบาลตั้งแต่ปี 2559-2564 ระหว่างการอภิปรายร่างพ.ร.บ.งบประมาณฯ พ.ศ. 2565 เมื่อวันที่ 1 มิ.ย.2564)
อย่างไรก็ตาม เพื่อให้เห็นภาพการลงทุนโครงการสำคัญๆของรัฐบาล สำนักข่าวอิศรา (www.isranews.org) จึงขอสรุปภาพรวมและความคืบหน้าการลงทุนโครงการขนาดใหญ่ ที่มีวงเงินลงทุนตั้งแต่ 1,000 ล้านบาทขึ้นไปของรัฐบาล จำนวน 105 โครงการ มูลค่า 2.55 ล้านล้านบาท ณ วันที่ 12 มี.ค.2564 ซึ่งได้รายงานต่อที่ประชุมคณะกรรมการติดตามและเร่งรัดการเบิกจ่ายงบประมาณและการใช้จ่ายภาครัฐ ดังนี้
@กลุ่มโครงการขนาดใหญ่ที่รัฐดำเนินการเอง จำนวน 83 โครงการ วงเงิน 2.03 ล้านล้านบาท ในจำนวนนี้เป็นโครงการซึ่งมีการลงนามสัญญาครบถ้วนแล้ว 30 โครงการ วงเงิน 701,714 ล้านบาท และโครงการที่ลงนามไม่ครบหรือยังไม่ได้ลงนามสัญญา 53 โครงการ วงเงิน 1.33 ล้านล้านบาท ประกอบด้วย

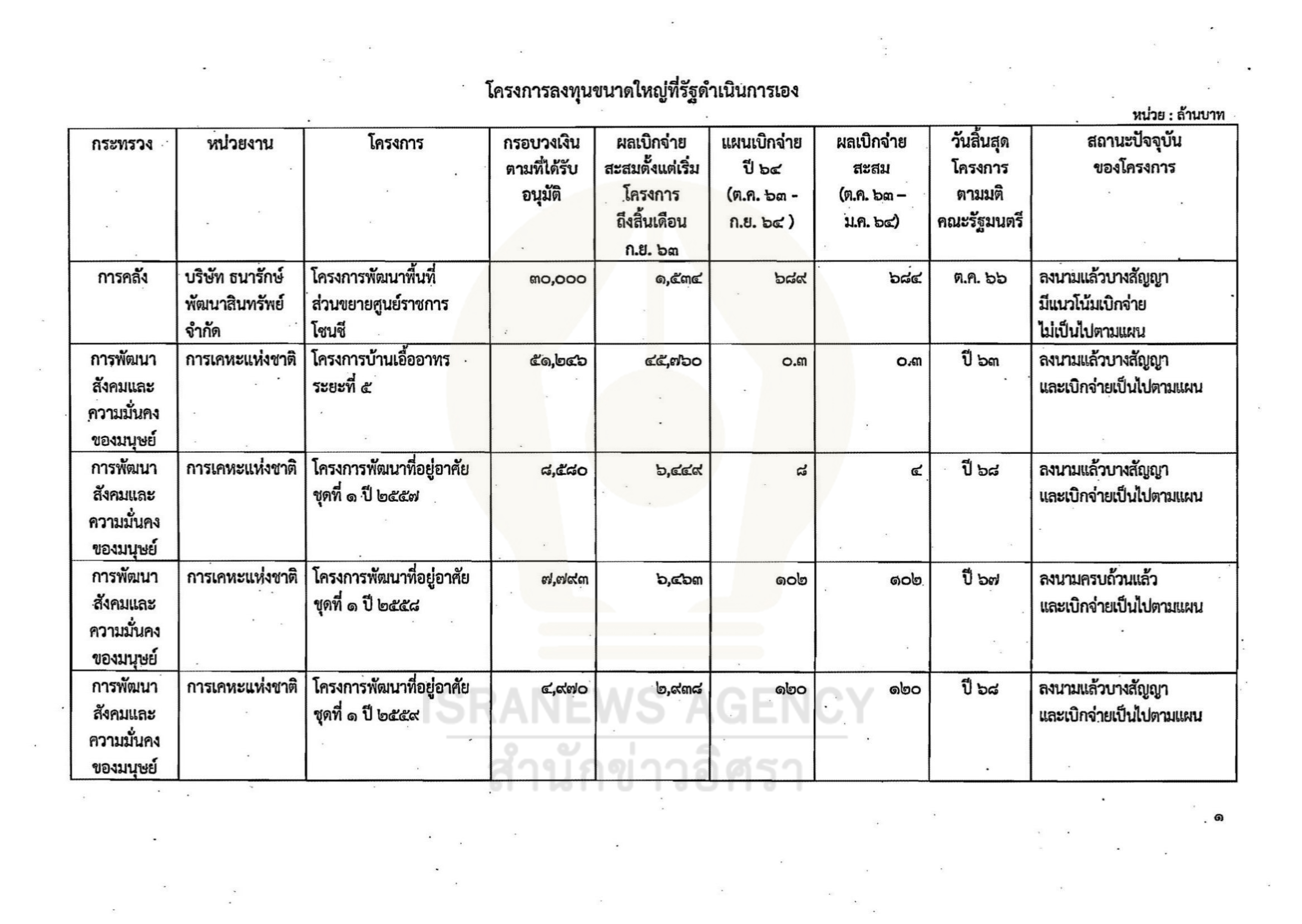

กระทรวงการคลัง 1 โครงการ
1.บริษัท ธนารักษ์พัฒนาสินทรัพย์ จำกัด โครงการพัฒนาพื้นที่ส่วนขยายศูนย์ราชการโซน C วงเงิน 30,000 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติครม. เดือน ต.ค.2566
กระทรวงการพัฒนาสังคมและความมั่นคงของมนุษย์ (พม.) 6 โครงการ
1.การเคหะแห่งชาติ (กคช.) โครงการบ้านเอื้ออาทร ระยะที่ 5 วงเงิน 51,246 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. ปี 2563
2.การเคหะแห่งชาติ (กคช.) โครงการพัฒนาที่อยู่อาศัย ชุดที่ 1 ปี 2557 วงเงิน 8,580 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. ปี 2568
3.การเคหะแห่งชาติ (กคช.) โครงการพัฒนาที่อยู่อาศัย ชุดที่ 1 ปี 2558 วงเงิน 7,793 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. ปี 2567
4.การเคหะแห่งชาติ (กคช.) โครงการพัฒนาที่อยู่อาศัย ชุดที่ 1 ปี 2559 วงเงิน 4,970 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. ปี 2568
5.การเคหะแห่งชาติ (กคช.) โครงการพัฒนาที่อยู่อาศัยชุดที่ 2 ระยะที่ 1 วงเงิน 2,613 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. ปี 2565
6.การเคหะแห่งชาติ (กคช.) โครงการฟื้นฟูเมืองชุมชนดินแดง ระยะที่ 2 วงเงิน 1,955 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. ปี 2565

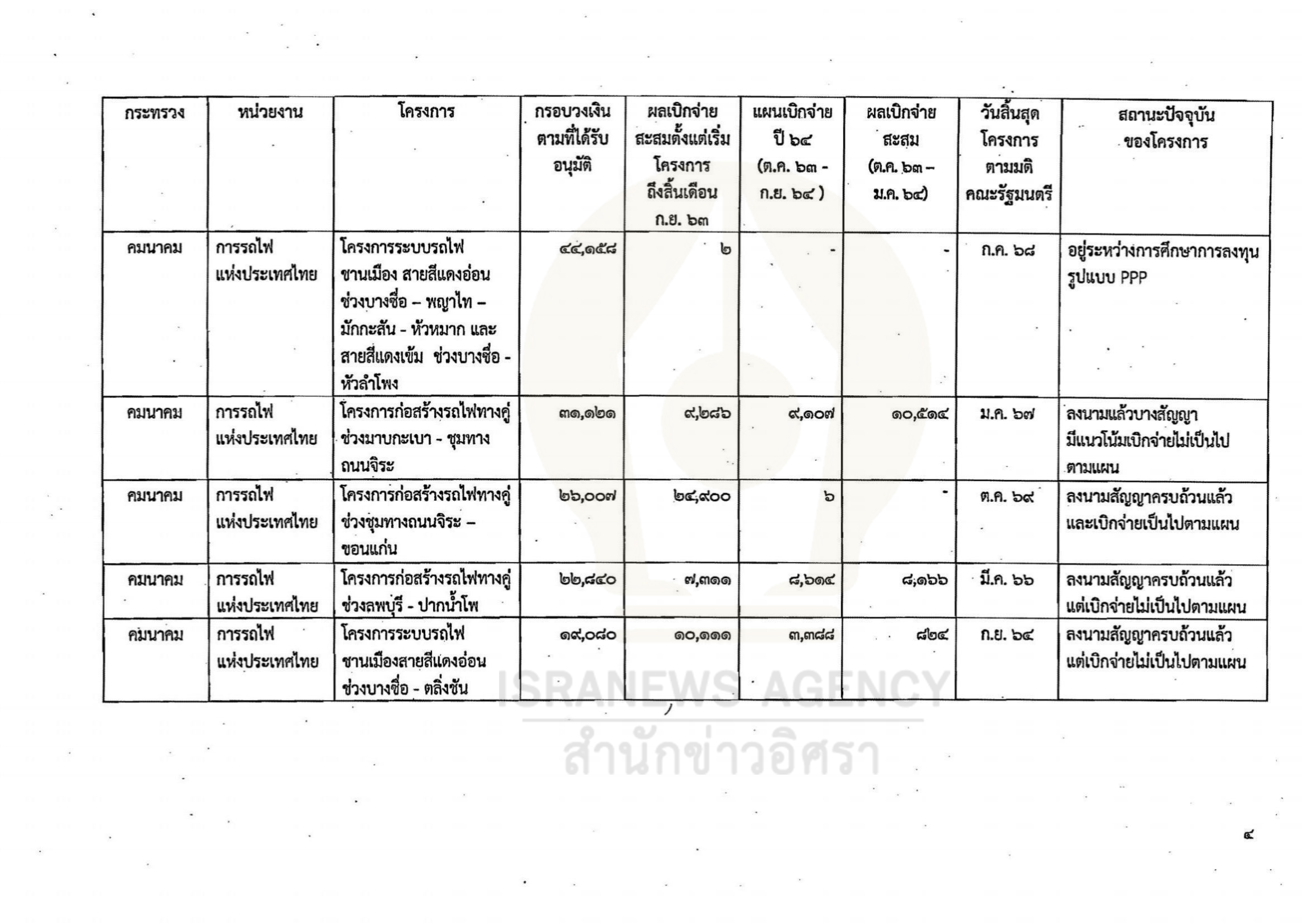

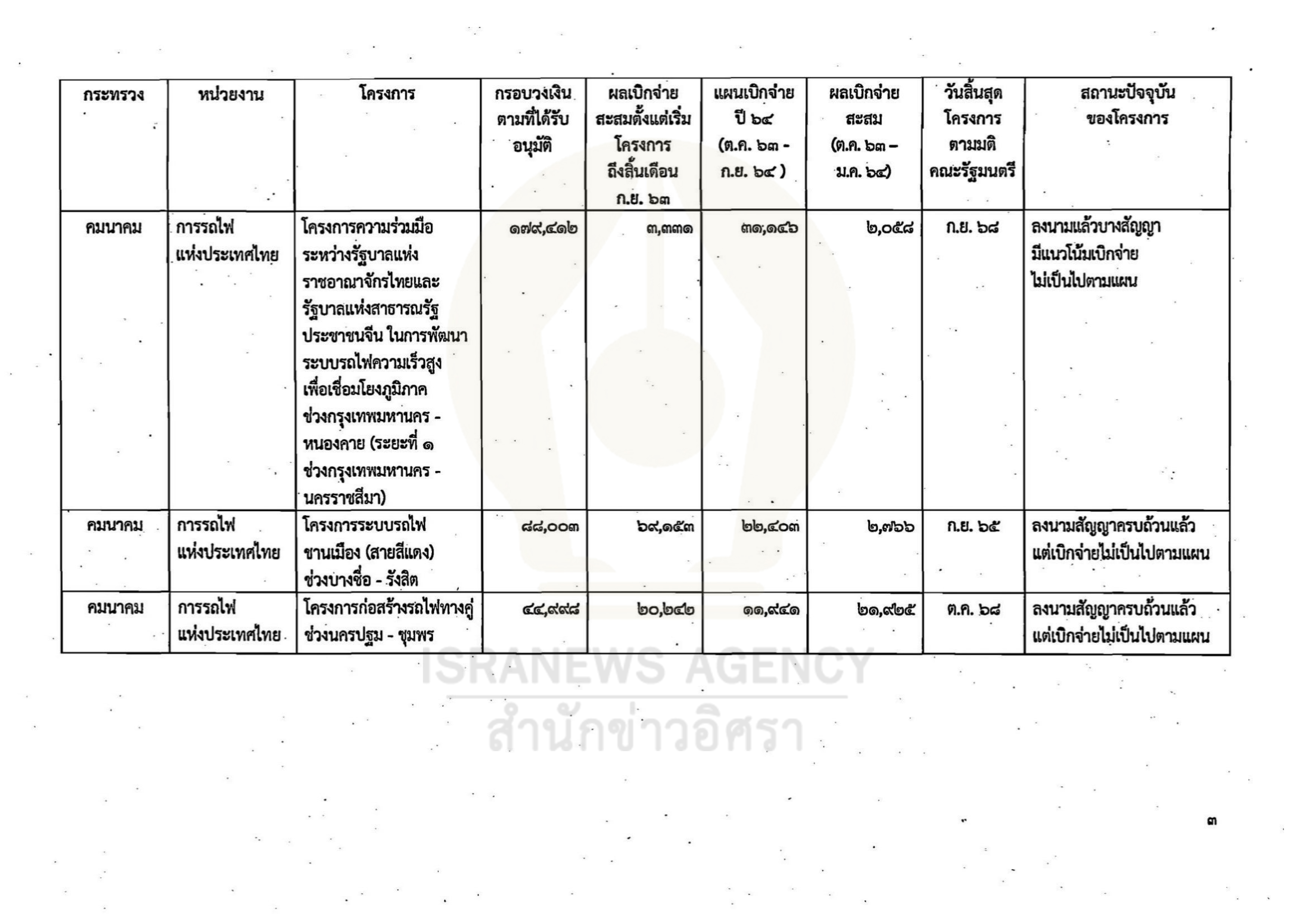

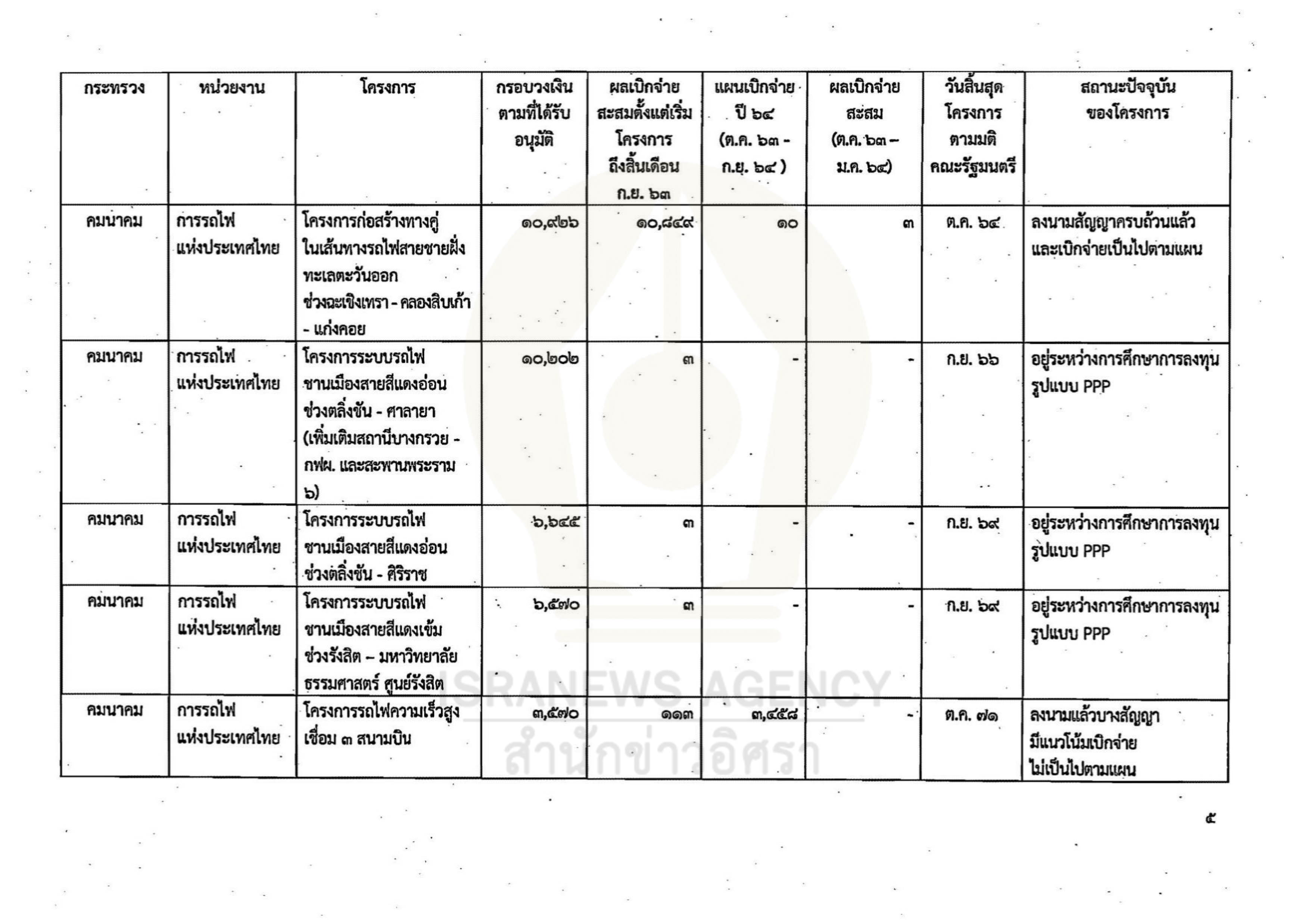

กระทรวงคนนาคม 22 โครงการ

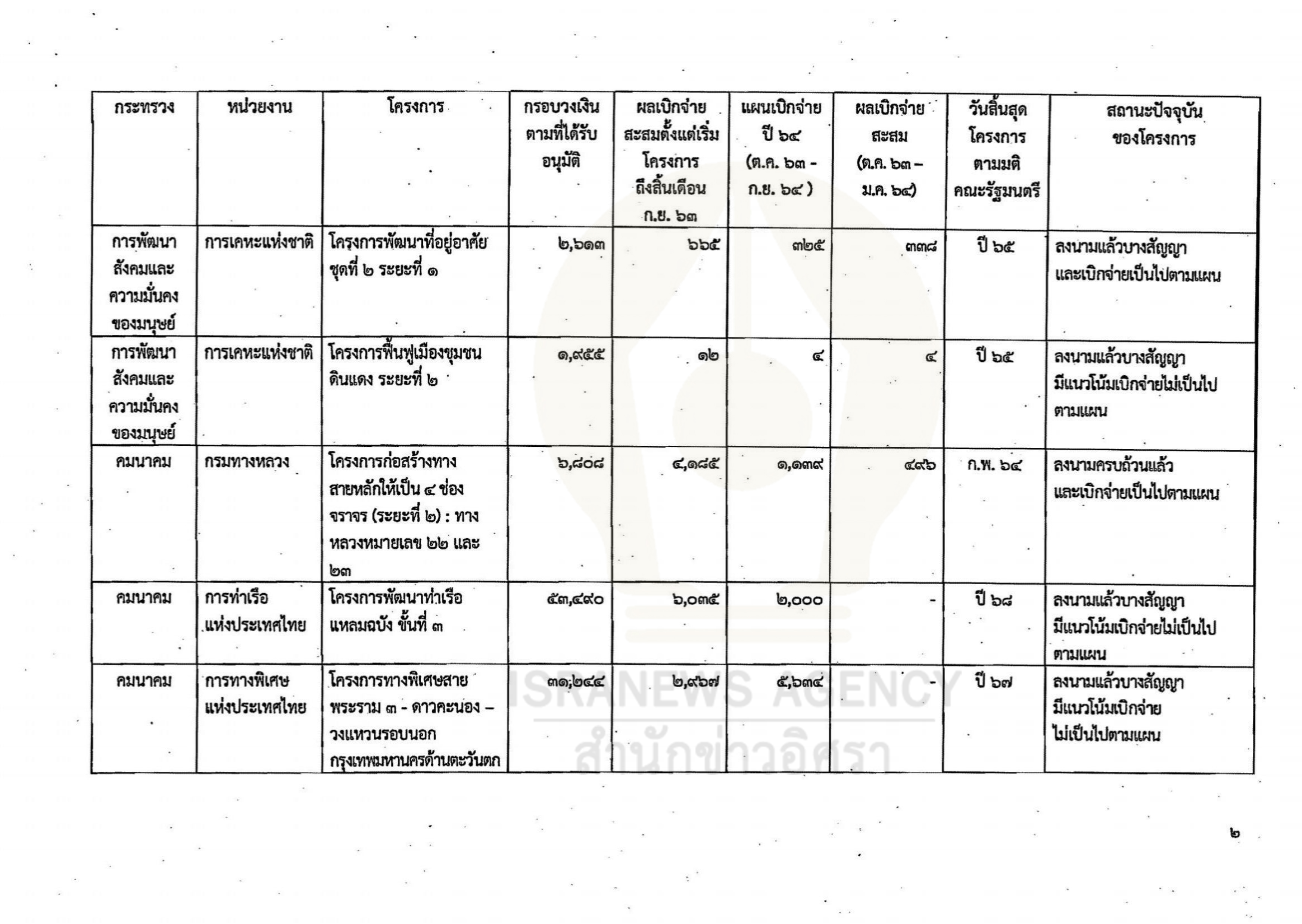

1.กรมทางหลวง (ทล.) โครงการก่อสร้างทางสายหลักให้เป็น 4 ช่องจราจร (ระยะที่ 2) : ทางหลวงหมายเลข 22 และ 23 วงเงิน 6,808 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.พ.2564
2.การท่าเรือแห่งประเทศไทย โครงการพัฒนาท่าเรือแหลมฉบัง ขั้นที่ 3 วงเงิน 53,490 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. ปี 2568
3.การทางพิเศษแห่งประเทศไทย โครงการทางพิเศษสายพระราม 3-ดาวคะนอง-วงแหวนรอบนอก (กรุงเทพมหานครด้านตะวันตก) วงเงิน 31,244 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. ปี 2567
4.การรถไฟแห่งประเทศไทย (รฟท.) โครงการความร่วมมือระหว่างรัฐบาลแห่งราชอาณาจักรไทยและรัฐบาลแห่งสาธารณรัฐประชาชนจีน ในการพัฒนาระบบรถไฟความเร็วสูงเพื่อเชื่อมโยงภูมิภาค ช่วงกรุงเทพมหานคร-หนองคาย (ระยะที่ 1 ช่วงกรุงเทพฯ-นครราชสีมา) วงเงิน 179,412 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2568
5.การรถไฟแห่งประเทศไทย (รฟท.) โครงการระบบรถไฟชานเมือง (สายสีแดง) ช่วงบางซื่อ-รังสิต วงเงิน 88,003 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2565
6.การรถไฟแห่งประเทศไทย (รฟท.) โครงการก่อสร้างรถไฟทางคู่ ช่วงนครปฐม-ชุมพร วงเงิน 44,998 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ต.ค.2568
7.การรถไฟแห่งประเทศไทย (รฟท.) โครงการระบบรถไฟชานเมือง สายสีแดงอ่อน ช่วงบางซื่อ-พญาไท-มักกะสัน-หัวหมาก และสายสีแดงเข้ม ช่วงบางซื่อ-หัวลำโพง วงเงิน 44,158 ล้านบาท (อยู่ระหว่างศึกษาการลงทุนรูปแบบ PPP) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ค.2568
8.การรถไฟแห่งประเทศไทย (รฟท.) โครงการก่อสร้างรถไฟทางคู่ ช่วงมาบกะเบา-ชุมทางถนนจิระ วงเงิน 31,121 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ม.ค.2567
9.การรถไฟแห่งประเทศไทย (รฟท.) โครงการก่อสร้างรถไฟทางคู่ ช่วงชุมทางถนนจิระ-ขอนแก่น วงเงิน 26,007ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ต.ค.2569
10.การรถไฟแห่งประเทศไทย (รฟท.) โครงการก่อสร้างรถไฟทางคู่ ช่วงลพบุรี-ปากน้ำโพ วงเงิน 22,840 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน มี.ค.2566
11.การรถไฟแห่งประเทศไทย (รฟท.) โครงการระบบรถชานเมืองสายสีแดงอ่อน ช่วงบางซื่อ-ตลิ่งชัน วงเงิน 19,080 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2564
12.การรถไฟแห่งประเทศไทย (รฟท.) โครงการก่อสร้างทางคู่ในเส้นทางรถไฟสายชายฝั่งทะเลตะวันออก ช่วงฉะเชิงเทรา-คลองสิบเก้า-แก่งคอย วงเงิน 10,926 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ต.ค.2564
13.การรถไฟแห่งประเทศไทย (รฟท.) โครงการระบบรถไฟชานเมืองสายสีแดงอ่อน ช่วงตลิ่งชัน-ศาลายา (เพิ่มเติมสถานีบางกรวย-กฟผ.และสะพานพระราม 6) วงเงิน 10,202 ล้านบาท (อยู่ระหว่างการศึกษาการลงทุนรูปแบบ PPP) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2566
14.การรถไฟแห่งประเทศไทย (รฟท.) โครงการระบบรถไฟชานเมืองสายสีแดงอ่อน ช่วงตลิ่งชัน-ศิริราช วงเงิน 6,645 ล้านบาท (อยู่ระหว่างการศึกษาการลงทุนรูปแบบ PPP) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2569
15.การรถไฟแห่งประเทศไทย (รฟท.) โครงการระบบรถไฟชานเมืองสายสีแดงเข้ม ช่วงรังสิต-มหาวิทยาลัยธรรมศาสตร์ ศูนย์รังสิต วงเงิน 6,570 ล้านบาท (อยู่ระหว่างการศึกษาการลงทุนรูปแบบ PPP) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2569
16.การรถไฟแห่งประเทศไทย (รฟท.) โครงการระบบรถไฟความเร็วสูงเชื่อม 3 สนามบิน วงเงิน 3,570 ล้านบาท (ลงนามสัญญาแล้วบางส่วน) วันสิ้นสุดโครงการตามมติ ครม. เดือน ต.ค.2571
17.การรถไฟฟ้าขนส่งมวลชนแห่งประเทศไทย (รฟม.) โครงการรถไฟฟ้าสายสีส้ม ช่วงศูนย์วัฒนธรรมฯ-มีนบุรี (สุวินทวงศ์) วงเงิน 92,532 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2566
18.การรถไฟฟ้าขนส่งมวลชนแห่งประเทศไทย (รฟม.) โครงการรถไฟฟ้าสายสีน้ำเงิน ช่วงหัวลำโพง-บางแค และช่วงบางซื่อ-ท่าพระ วงเงิน 61,278 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2566
19.การรถไฟฟ้าขนส่งมวลชนแห่งประเทศไทย (รฟม.) โครงการรถไฟฟ้าสายสีม่วง ช่วงบางใหญ่-บางซื่อ วงเงิน 48,702 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. 6 ส.ค.2559
20.การรถไฟฟ้าขนส่งมวลชนแห่งประเทศไทย (รฟม.) โครงการรถไฟฟ้าสายสีเขียว ช่วงหมอชิต-สะพานใหม่-คูคต วงเงิน 38,165 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2564
21.บริษัท ท่าอากาศยานไทย จำกัด (มหาชน) โครงการพัฒนาท่าอากาศยานสุวรรณภูมิ ระยะที่ 2 วงเงิน 62,503 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. ปี 2567
22.บริษัท ท่าอากาศยานไทย จำกัด (มหาชน) โครงการพัฒนาทางวิ่ง ระยะที่ 3 วงเงิน 21,796 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. ปี 2567

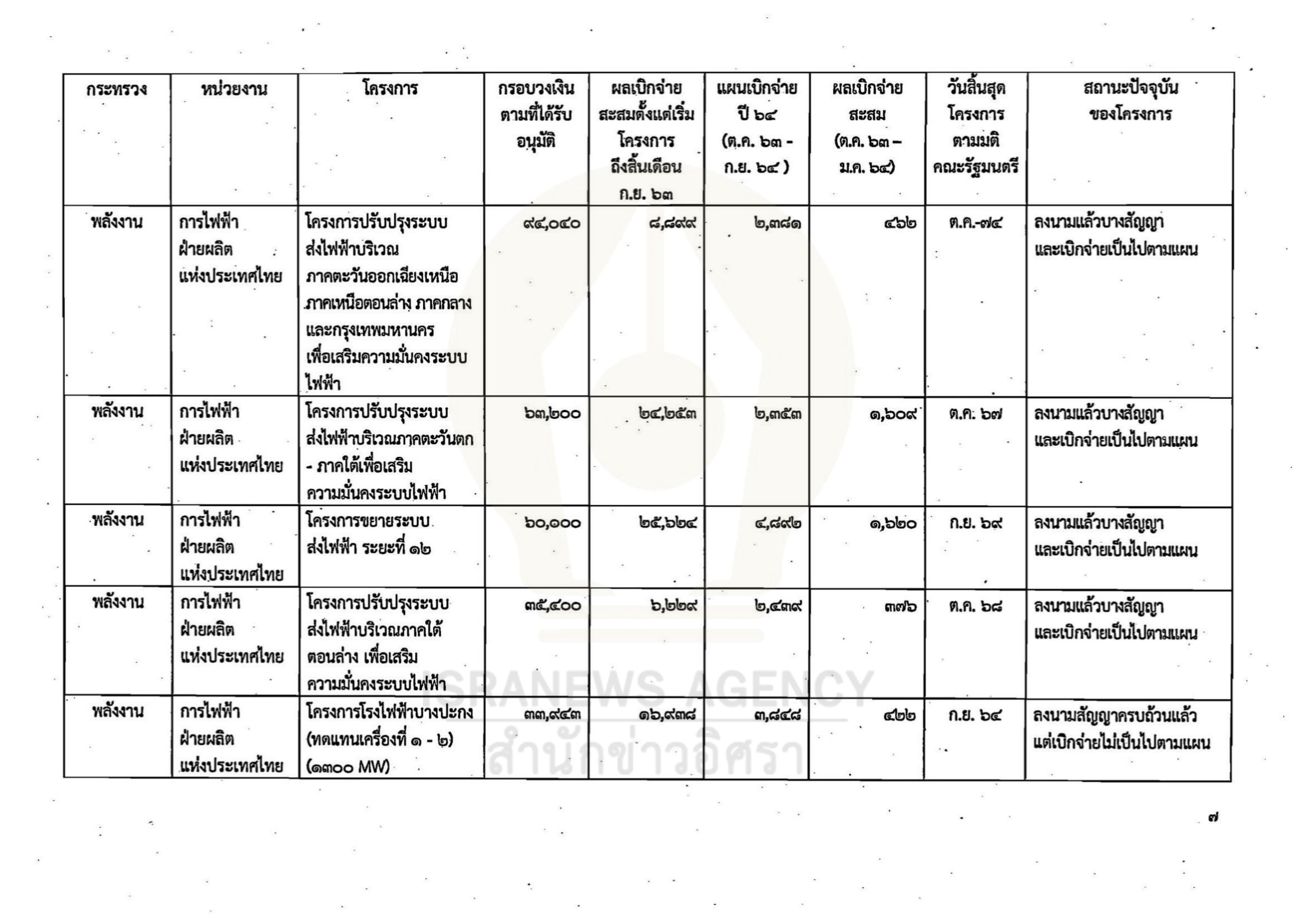

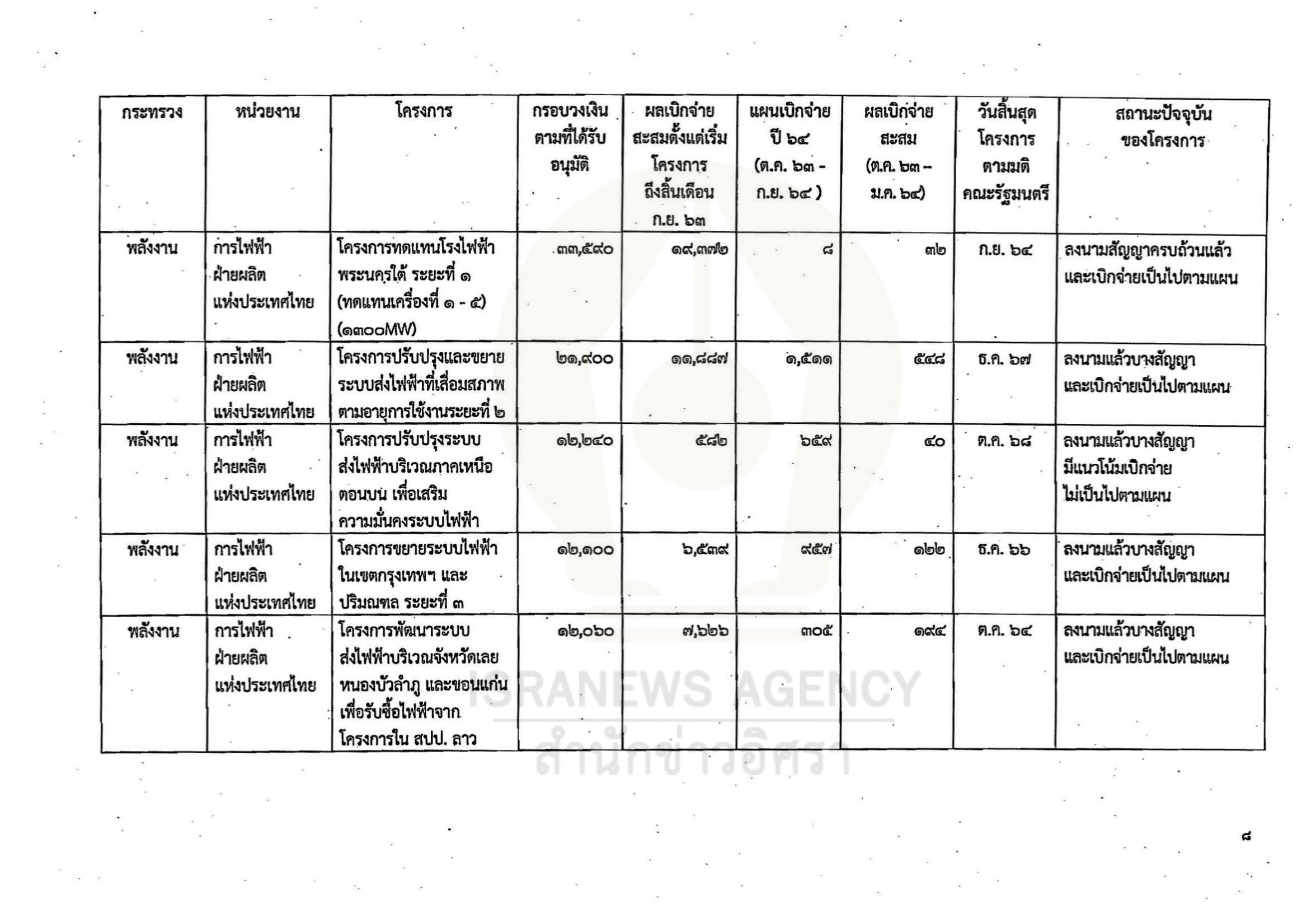

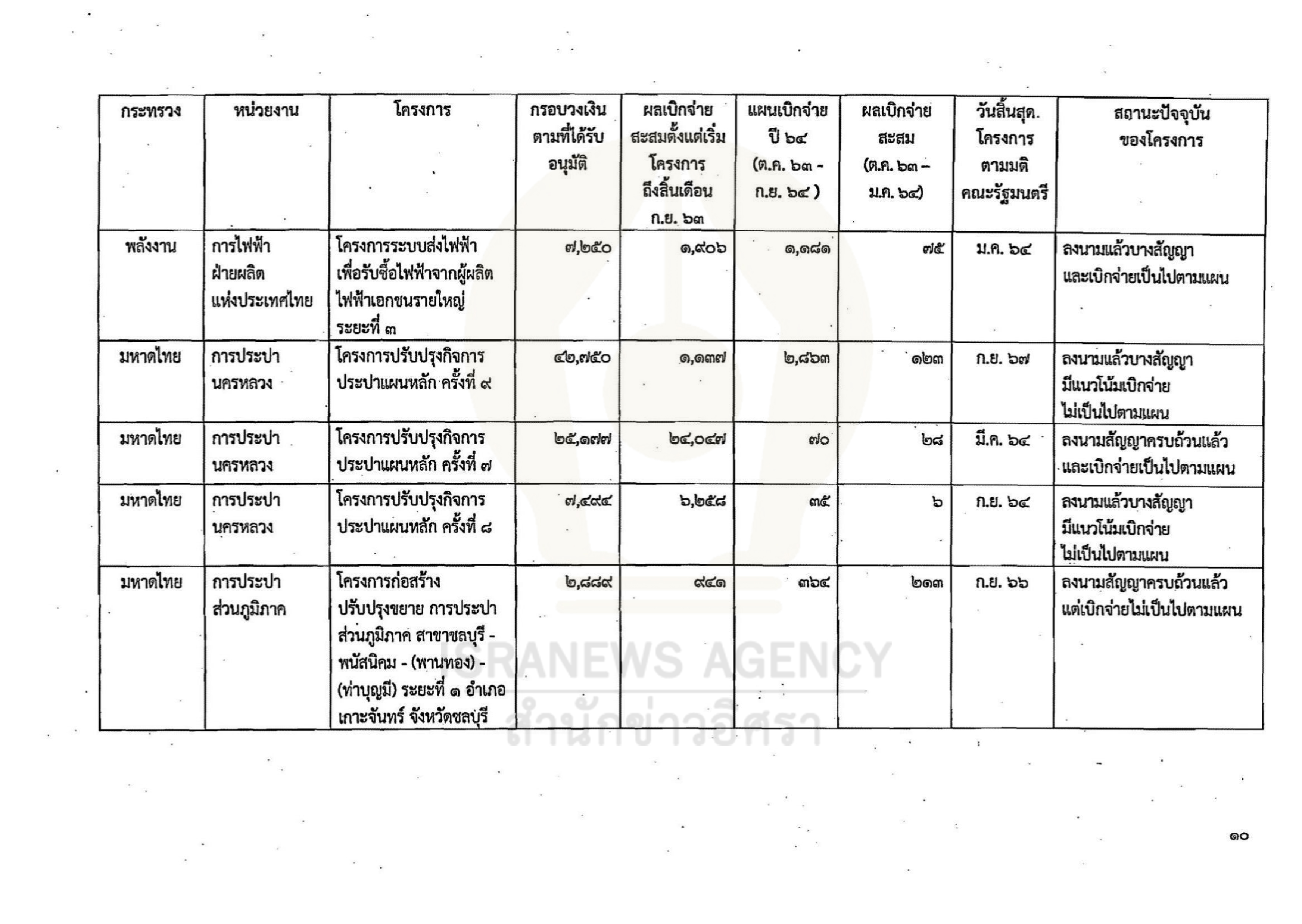

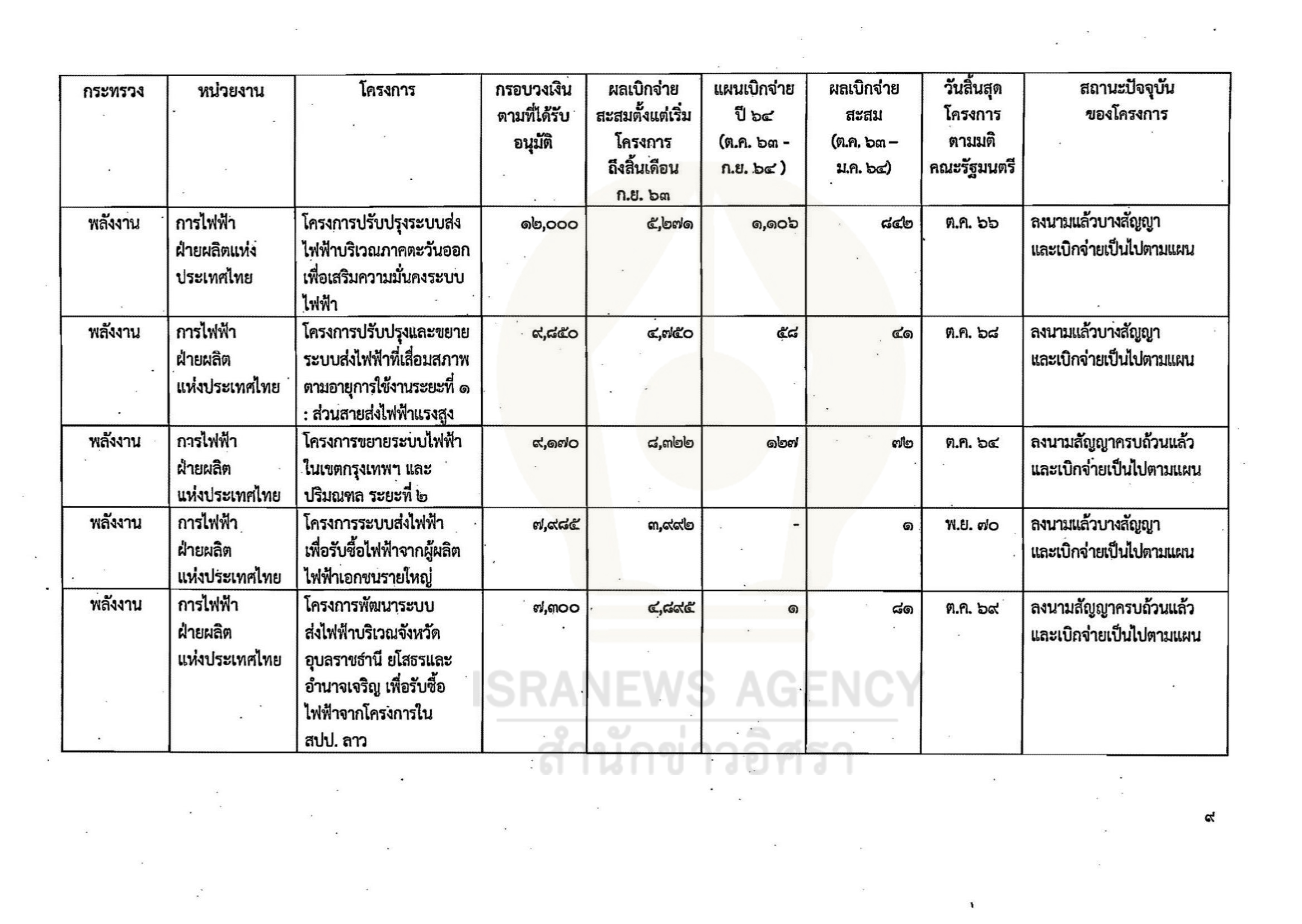

กระทรวงพลังงาน 16 โครงการ
1.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการปรับปรุงระบบส่งไฟฟ้าบริเวณภาคตะวันออกเฉียงเหนือ ภาคเหนือตอนล่าง ภาคกลาง และกรุงเทพมหานคร เพื่อเสริมความมั่นคงระบบไฟฟ้า วงเงิน 94,040 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ต.ค.2574
2.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการปรับปรุงระบบส่งไฟฟ้าบริเวณภาคตะวันตก-ภาคใต้ เพื่อเสริมความมั่นคงระบบไฟฟ้า วงเงิน 63,200 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ต.ค.2567
3.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการขยายระบบส่งไฟฟ้า ระยะที่ 12 วงเงิน 60,000 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2569
4.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการปรับปรุงระบบส่งไฟฟ้าบริเวณภาคใต้ตอนล่าง เพื่อเสริมความมั่นคงระบบไฟฟ้า วงเงิน 35,400 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ต.ค.2568
5.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการโรงไฟฟ้าบางประกง (ทดแทนเครื่องที่ 1-2) กำลังผลิต 1,300 MW วงเงิน 33,943 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2564
6.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการทดแทนโรงไฟฟ้าพระนครใต้ ระยะที่ 1 (ทดแทนเครื่องที่ 1-5) กำลังผลิต 1,300 MW วงเงิน 33,590 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2564
7.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการปรับปรุงและขยายระบบส่งไฟฟ้าที่เสื่อมสภาพตามอายุการใช้งาน ระยะที่ 2 วงเงิน 21,900 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2567
8.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการปรับปรุงระบบส่งไฟฟ้าบริเวณภาคเหนือตอนบน เพื่อเสริมความมั่นคงระบบไฟฟ้า วงเงิน 12,240 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ต.ค.2568
9.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการขยายระบบส่งไฟฟ้าในเขตกรุงเทพฯและปริมณฑล ระยะที่ 3 วงเงิน 12,100 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2566
10.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการพัฒนาระบบส่งไฟฟ้าบริเวณจังหวัดเลย หนองบัวลำภู และขอนแก่น เพื่อรับซื้อไฟฟ้าจากโครงการใน สปป.ลาว วงเงิน 12,060 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ต.ค.2564
11.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการปรับปรุงระบบส่งไฟฟ้าบริเวณภาคตะวันออก เพื่อเสริมความมั่นคงระบบไฟฟ้า วงเงิน 12,000 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ต.ค.2566
12.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการปรับปรุงและขยายระบบส่งไฟฟ้าที่เสื่อมสภาพตามอายุการใช้งาน ระยะที่ 1 : ส่วนสายส่งแรงสูง วงเงิน 9,850 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ต.ค.2568
13.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการขยายระบบส่งไฟฟ้าในเขตกรุงเทพฯและปริมณฑล ระยะที่ 2 วงเงิน 9,170 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ต.ค.2564
14.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการระบบส่งไฟฟ้าเพื่อรับซื้อไฟฟ้าจากผู้ผลิตไฟฟ้าเอกชนรายใหญ่ วงเงิน 7,985 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน พ.ย.2570
15.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการพัฒนาระบบส่งไฟฟ้าบริเวณจังหวัดอุบลราชธานี ยโสธรและอำนาจเจริญ เพื่อรับซื้อไฟฟ้าจากโครงการใน สปป.ลาว วงเงิน 7,300 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ต.ค.2569
16.การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) โครงการระบบส่งไฟฟ้าเพื่อรับซื้อไฟฟ้าจากผู้ผลิตไฟฟ้าเอกชนรายใหญ่ ระยะที่ 3 วงเงิน 7,250 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ม.ค.2564

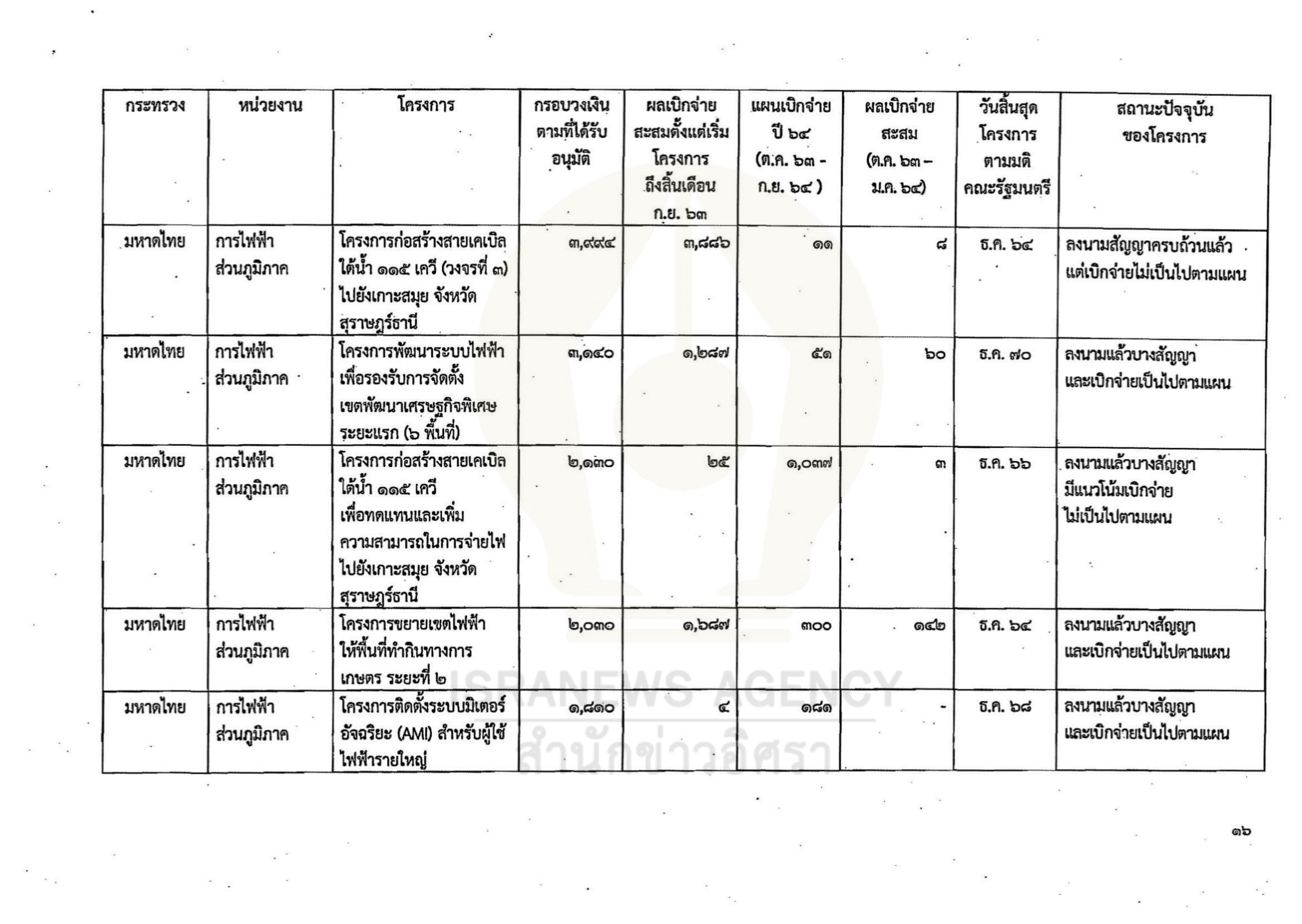

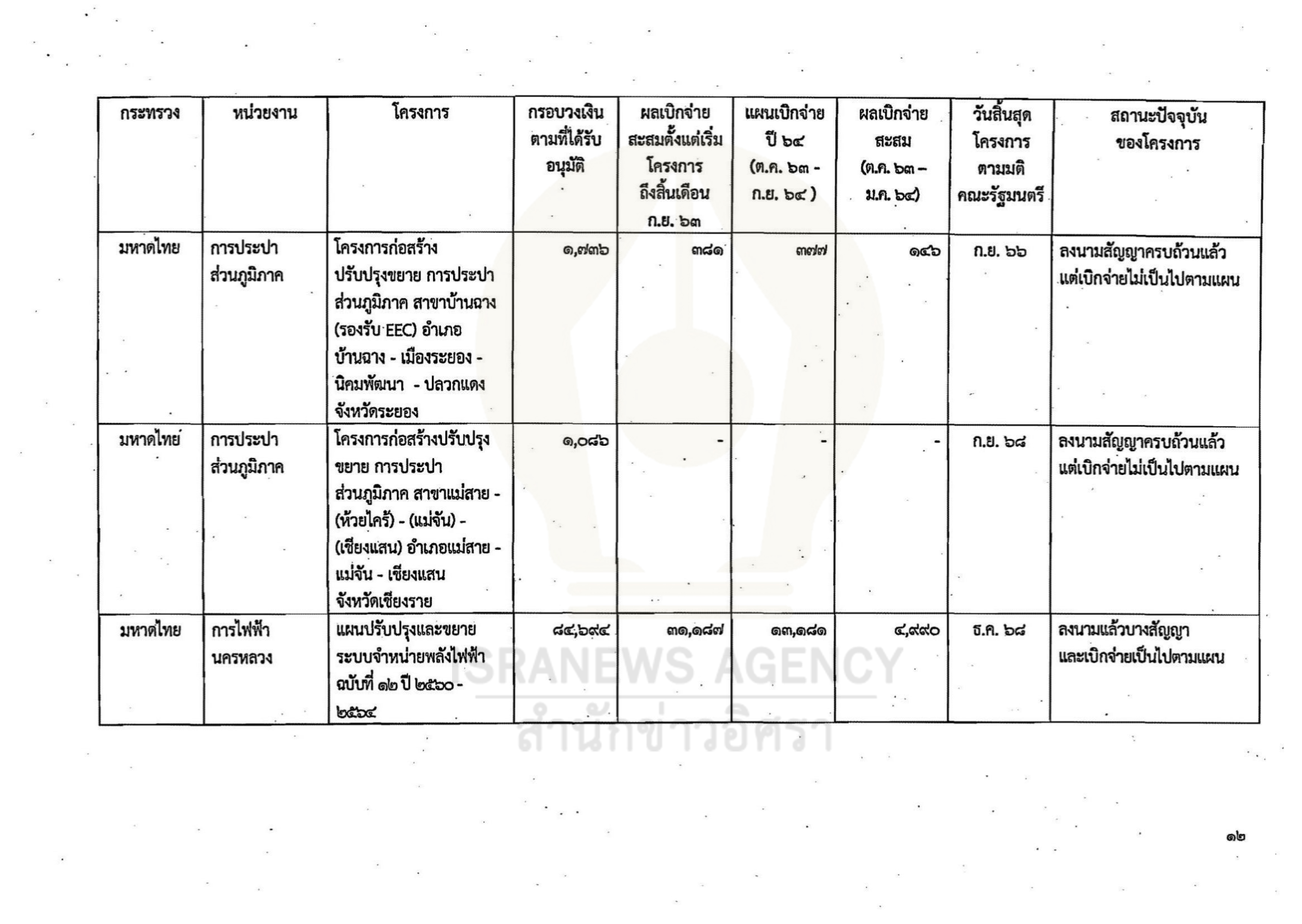

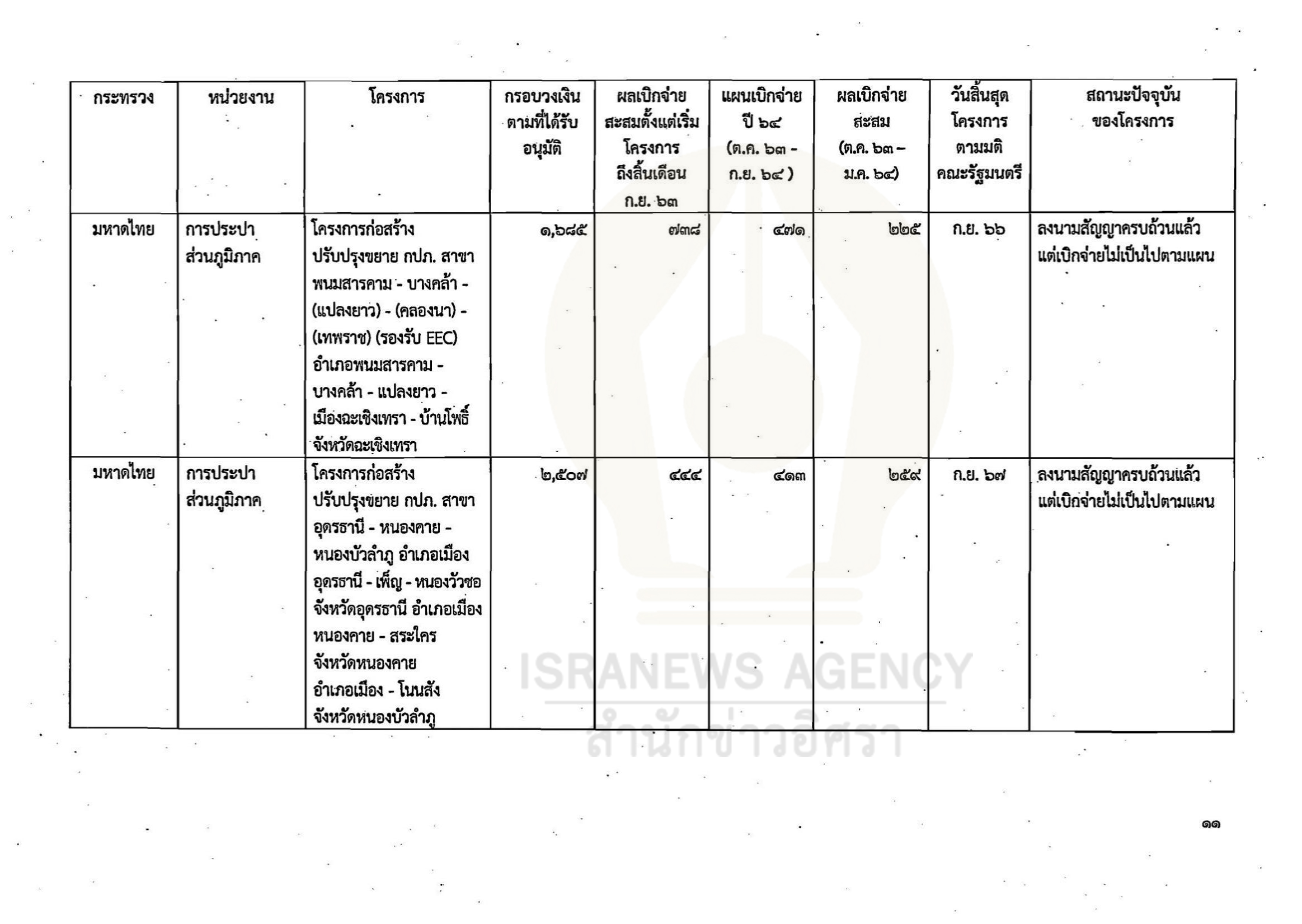

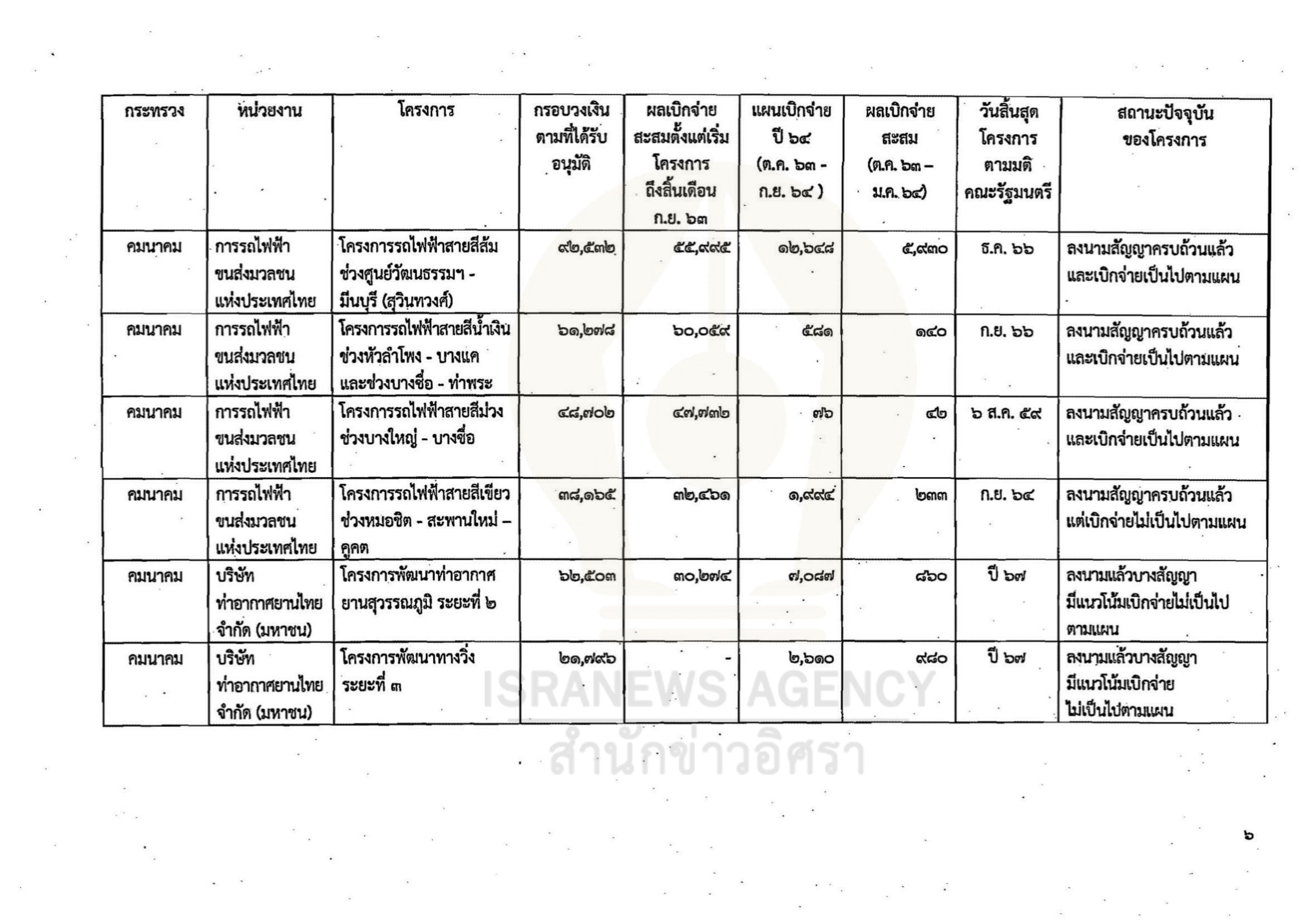

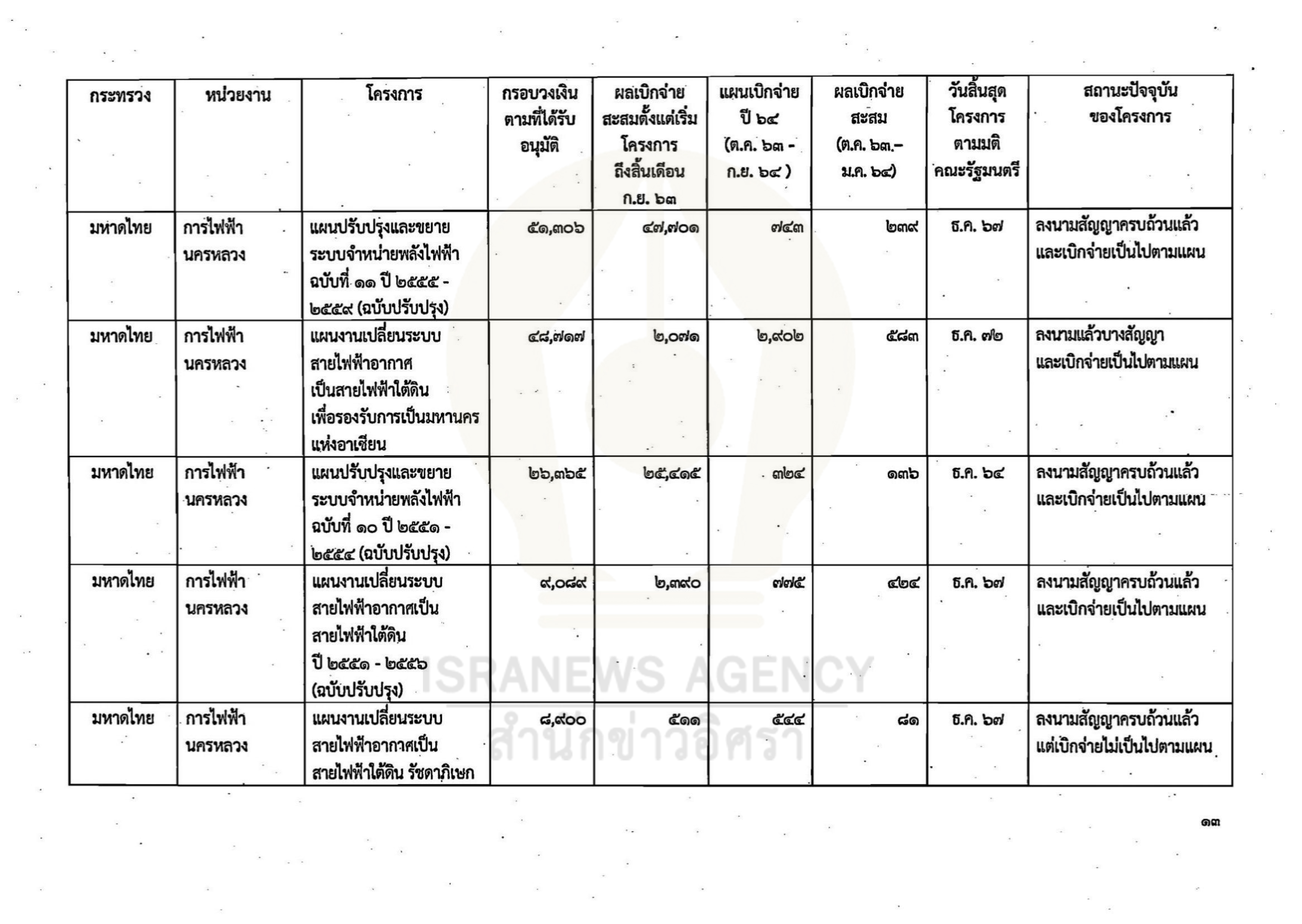

กระทรวงมหาดไทย 35 โครงการ
1.การประปานครหลวง (กปน.) โครงการปรับปรุงกิจการประปาแผนหลัก ครั้งที่ 9 วงเงิน 42,750 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2567
2.การประปานครหลวง (กปน.) โครงการปรับปรุงกิจการประปาแผนหลัก ครั้งที่ 7 วงเงิน 25,177 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน มี.ค.2564
3.การประปานครหลวง (กปน.) โครงการปรับปรุงกิจการประปาแผนหลัก ครั้งที่ 8 วงเงิน 7,494 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2564
4.การประปาส่วนภูมิภาค (กปภ.) โครงการก่อสร้างปรับปรุงขยายการประปาส่วนภูมิภาค สาขาชลบุรี-พนัสนิคม-พานทอง-ท่าบุญมี ระยะที่ 1 อ.เกาะจันทร์ จ.ชลบุรี วงเงิน 2,889 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2566
5.การประปาส่วนภูมิภาค (กปภ.) โครงการก่อสร้างปรับปรุงขยายการประปาส่วนภูมิภาค สาขาพนมสารคาม-บางคล้า-แปลงยาว-ครองนา-เทพราช (รองรับ EEC) อ.พนมสารคาม จ.ฉะเชิงเทรา วงเงิน 1,685 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2566
6.การประปาส่วนภูมิภาค (กปภ.) โครงการก่อสร้างปรับปรุงขยายการประปาส่วนภูมิภาค สาขาอุดรธานี-หนองคาย-หนองบัวลำภู วงเงิน 2,507 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2567
7.การประปาส่วนภูมิภาค (กปภ.) โครงการก่อสร้างปรับปรุงขยายการประปาส่วนภูมิภาค สาขาบ้านฉาง อ.บ้านฉาง-เมืองระยอง-นิคมพัฒนา-ปลวกแดง (รองรับ EEC) จ.ระยอง วงเงิน 1,736 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2566
8.การประปาส่วนภูมิภาค (กปภ.) โครงการก่อสร้างปรับปรุงขยายการประปาส่วนภูมิภาค สาขาแม่สาย-(ห้วยไคร้)-(แม่จัน)-(เชียงแสน) อ.แม่สาย-แม่จัน-เชียงแสน จ.เชียงราย วงเงิน 1,086 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2568

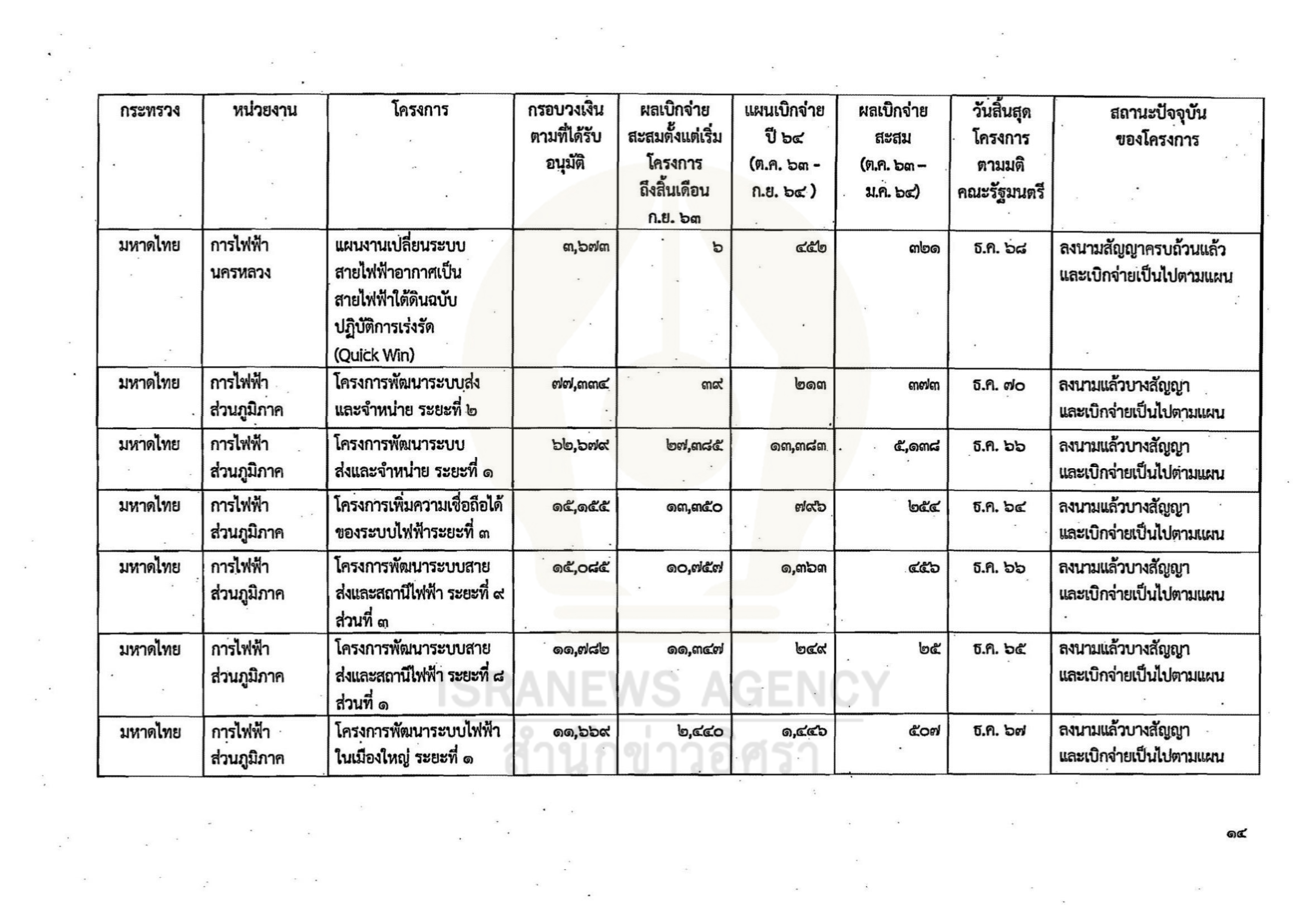

9.การไฟฟ้านครหลวง (กฟน.) แผนปรับปรุงและขยายระบบจำหน่ายพลังไฟฟ้า ฉบับที่ 12 ปี 2560-2564 วงเงิน 84,694 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2568
10.การไฟฟ้านครหลวง (กฟน.) แผนปรับปรุงและขยายระบบจำหน่ายพลังไฟฟ้า ฉบับที่ 11 ปี 2555-2559 (ฉบับปรับปรุง) วงเงิน 51,306 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2567
11.การไฟฟ้านครหลวง (กฟน.) แผนงานเปลี่ยนระบบสายไฟฟ้าอากาศเป็นสายไฟฟ้าใต้ดินเพื่อรองรับการเป็นมหานครแห่งอาเซียน วงเงิน 48,717 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2572
วงเงิน 26,365 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2572
12.การไฟฟ้านครหลวง (กฟน.) แผนปรับปรุงและขยายระบบจำหน่ายพลังไฟฟ้า ฉบับที่ 10 ปี 2551-2554 (ฉบับปรับปรุง) ววงเงิน 26,365 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2564

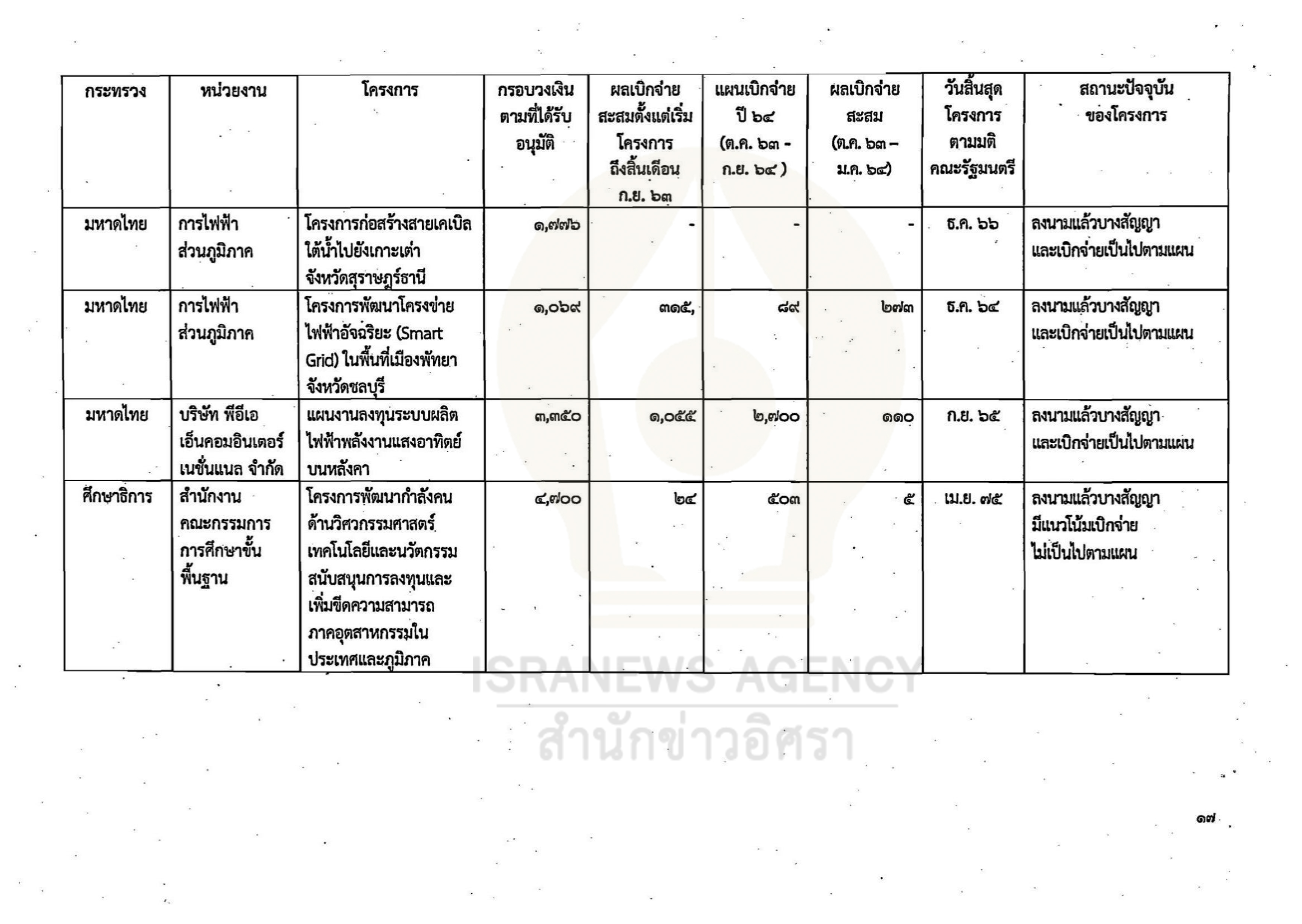

13.การไฟฟ้านครหลวง (กฟน.) แผนงานเปลี่ยนระบบสายไฟฟ้าอากาศเป็นสายไฟฟ้้าใต้ดิน ปี 2551-2556 (ฉบับปรับปรุง) ววงเงิน 9,089 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2564
14.การไฟฟ้านครหลวง (กฟน.) แผนงานเปลี่ยนระบบสายไฟฟ้าอากาศเป็นสายไฟฟ้าใต้ดิน รัชดาภิเษก วงเงิน 8,900 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2567
15.การไฟฟ้านครหลวง (กฟน.) แผนงานเปลี่ยนระบบสายไฟฟ้าอากาศเป็นสายไฟฟ้าใต้ดิน ฉบับปฏิบัติการเร่งด่วน (Quick Win) วงเงิน 3,673 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2568

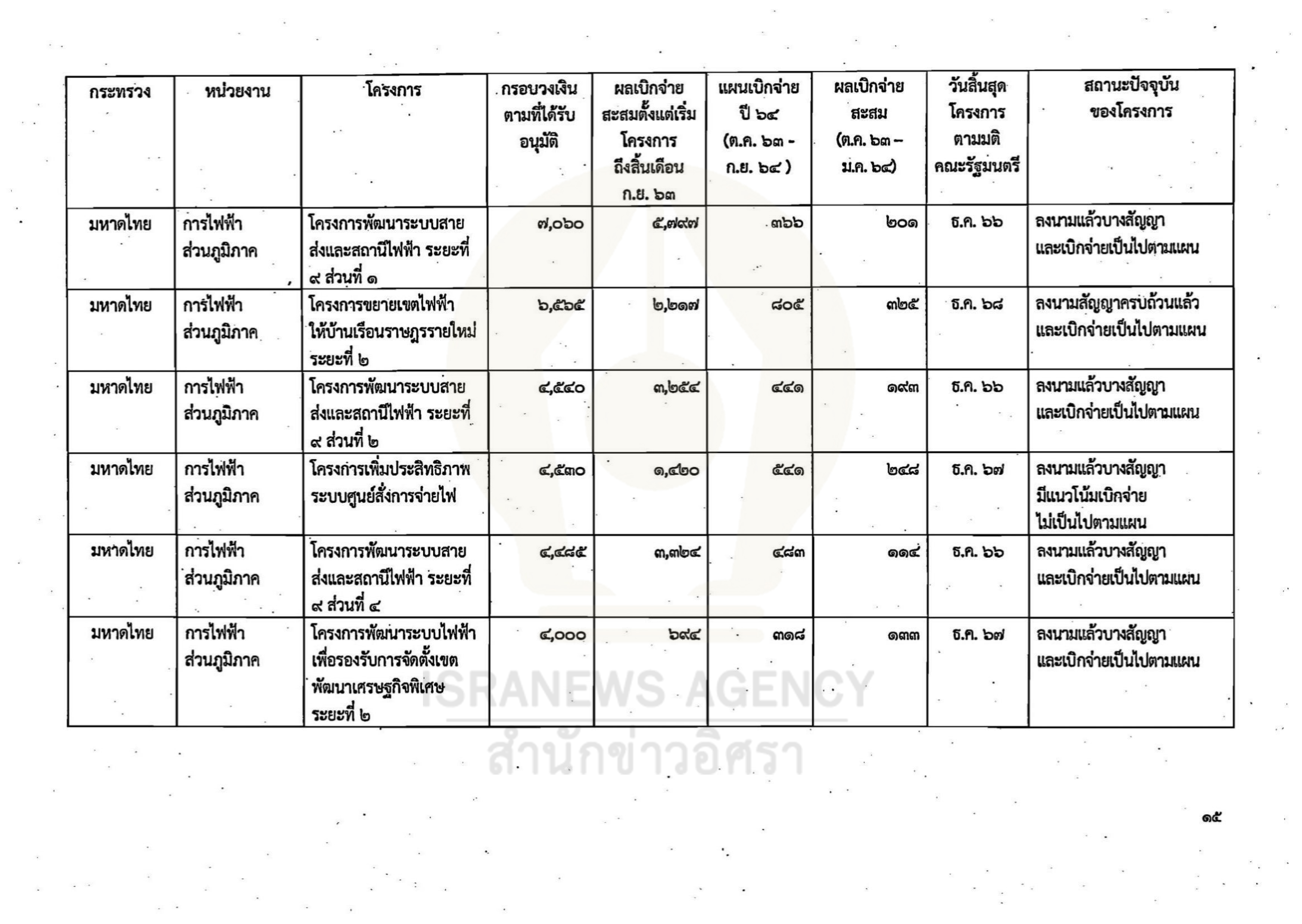

16.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการพัฒนาระบบส่งและจำหน่าย ระยะที่ 2 วงเงิน 77,334 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2570
17.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการพัฒนาระบบส่งและจำหน่าย ระยะที่ 1 วงเงิน 62,679 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2566
18.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการเพิ่มความน่าเชื่อถือได้ของระบบไฟฟ้า ระยะที่ 3 วงเงิน 15,155 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2564
19.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการพัฒนาระบบสายส่งและสถานีไฟฟ้า ระยะที่ 9 ส่วนที่ 3 วงเงิน 15,085 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2566
20.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการพัฒนาระบบสายส่งและสถานีไฟฟ้า ระยะที่ 8 ส่วนที่ 1 วงเงิน 11,782 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2565
21.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการพัฒนาระบบไฟฟ้าในเมืองใหญ่ ระยะที่ 1 วงเงิน 11,669 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2567
22.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการพัฒนาระบบสายส่งและสถานีไฟฟ้า ระยะที่ 9 ส่วนที่ 1 วงเงิน 7,060 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2566
23.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการขยายเขตไฟฟ้าให้บ้านเรือนราษฎรรายใหม่ ระยะที่ 2 วงเงิน 6,565 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2568
24.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการพัฒนาระบบสายส่งและสถานีไฟฟ้า ระยะที่ 9 ส่วนที่ 2 วงเงิน 4,540 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2566
25.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการเพิ่มประสิทธิภาพระบบศูนย์สั่งการจ่ายไฟฟ้า วงเงิน 4,530 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2567
26.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการพัฒนาระบบสายส่งและสถานีไฟฟ้า ระยะที่ 9 ส่วนที่ 4 วงเงิน 4,585 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2566
27.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการพัฒนาระบบไฟฟ้าเพื่อรองรับการจัดตั้งเขตพัฒนาเศรษฐกิจพิเศษ ระยะที่ 2 วงเงิน 4,000 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2567
28.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการก่อสร้างสายเคเบิลใต้น้ำ 115 เควี (วงจรที่ 3) ไปยังเกาะสมุย จ.สุราษฎร์ธานี วงเงิน 3,994 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2564
29.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการพัฒนาระบบไฟฟ้าเพื่อรองรับการจัดตั้งเขตพัฒนาเศรษฐกิจพิเศษ ระยะแรก (6 พื้นที่) วงเงิน 3,140 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2570
30.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการก่อสร้างสายเคเบิลใต้น้ำ 115 เควี เพื่อทดแทนและเพิ่มความสามารถในการจ่ายไฟไปยังเกาะสมุย จ.สุราษฎร์ธานี วงเงิน 2,130 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2566
31.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการขยายเขตไฟฟ้าในพื้นที่ทำกินทางการเกษตร ระยะที่ 2 วงเงิน 2,030 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2564
32.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการติดตั้งระบบมิเตอร์อัจฉริยะ (AMI) สำหรับผู้ใช้ไฟฟ้ารายใหญ่ วงเงิน 1,810 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2568
33.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการก่อสร้างสายเคเบิลใต้น้ำไปยังเกาะเต่า จ.สุราษฎร์ธานี วงเงิน 1,776 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2566
34.การไฟฟ้าส่วนภูมิภาค (กฟภ.) โครงการพัฒนาโครงข่ายไฟฟ้าอัจฉริยะ (Smart Grid) ในพื้นที่เมืองพัทยา จ.ชลบุรี วงเงิน 1,069 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2564
35.บริษัท พีอีเอ เอ็นคอมอินเตอร์เนชั่นแนล จำกัด แผนงานลงทุนระบบผลิตไฟฟ้าพลังงานแสงอาทิตย์บนหลังคา วงเงิน 3,350 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน ก.ย.2565

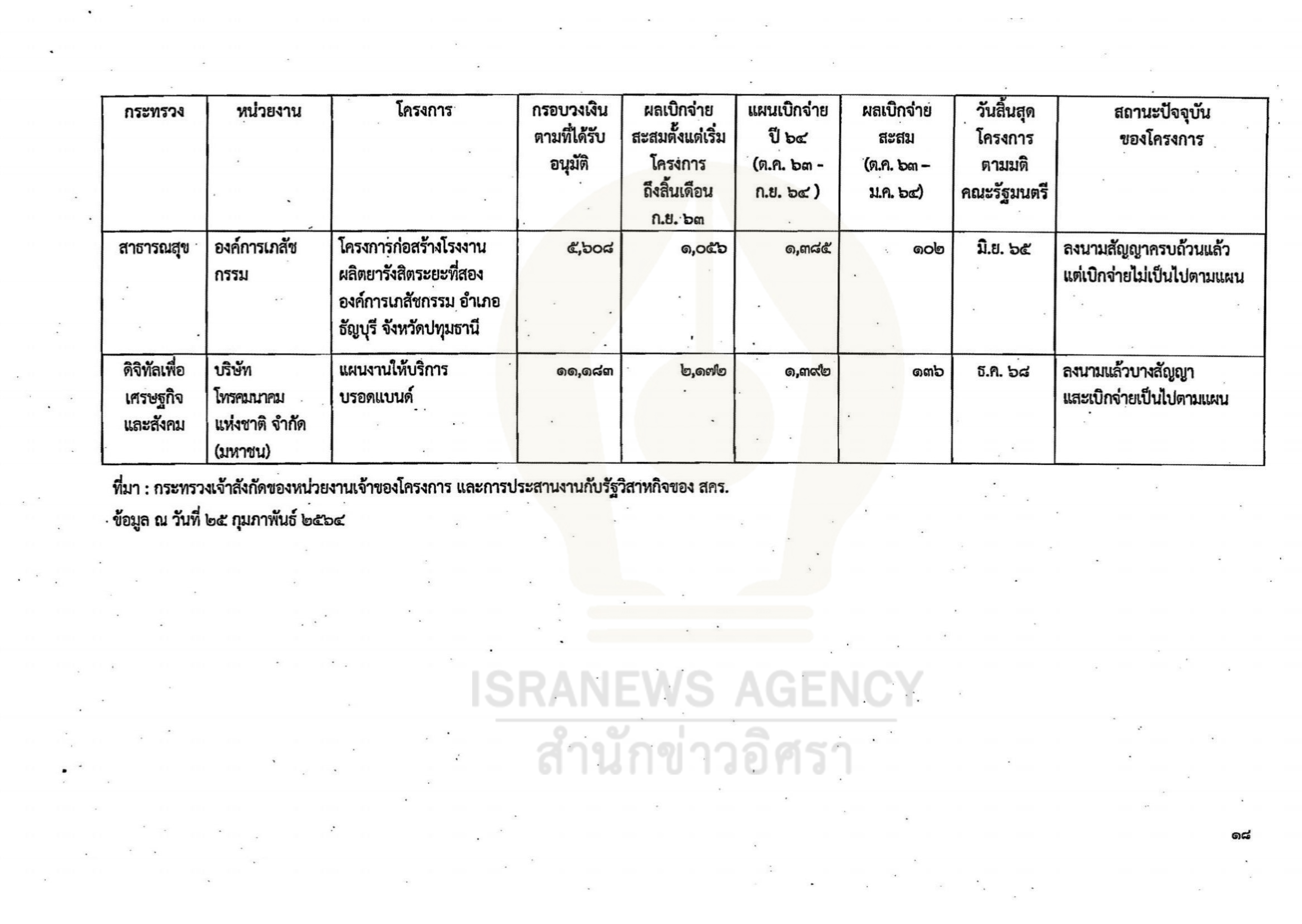

กระทรวงศึกษาธิการ 1 โครงการ
1.สำนักงานคณะกรรมการการศึกษาขั้นพื้นฐาน โครงการพัฒนากำลังคนด้านวิศวกรรมศาสตร์ เทคโนโลนี และนวัตกรรม สนับสนุนการลงทุนและเพิ่มขีดความสามารถภาคอุตสาหกรรมในประเทศและภูมิภาค วงเงิน 4,700 ล้านบาท (ลงนามแล้วบางสัญญา) วันสิ้นสุดโครงการตามมติ ครม. เดือน เม.ย.2575
กระทรวงสาธารณสุข 1 โครงการ
1.องค์การเภสัชกรรม โครงการก่อสร้างโรงงานผลิตยารังสิต ระยะที่ 2 องค์การเภสัชกรรม อ.ธัญบุรี จ.ปทุมธานี วงเงิน 5,608 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน มิ.ย.2565
กระทรวงดิจิทัลเพื่อเศรษฐกิจและสังคม 1 โครงการ
1.บริษัท โทรคมนาคมแห่งชาติ จำกัด (มหาชน) แผนงานให้บริการบรอดแบนด์ วงเงิน 11,183 ล้านบาท (ลงนามสัญญาครบถ้วนแล้ว) วันสิ้นสุดโครงการตามมติ ครม. เดือน ธ.ค.2568
@กลุ่มโครงการร่วมลงทุนระหว่างภาครัฐและเอกชน จำนวน 22 โครงการ วงเงิน 521,956 ล้านบาท ในจำนวนนี้เป็นโครงการซึ่งมีการลงนามสัญญาแล้ว 2 โครงการ วงเงิน 111,335 ล้านบาท และโครงการที่ยังไม่ได้ลงนามสัญญา 20 โครงการ วงเงิน 410, 621 ล้านบาท ประกอบด้วย
-โครงการที่อยู่ระหว่างทบทวนผลการศึกษาและความชัดเจนของกฎหมาย

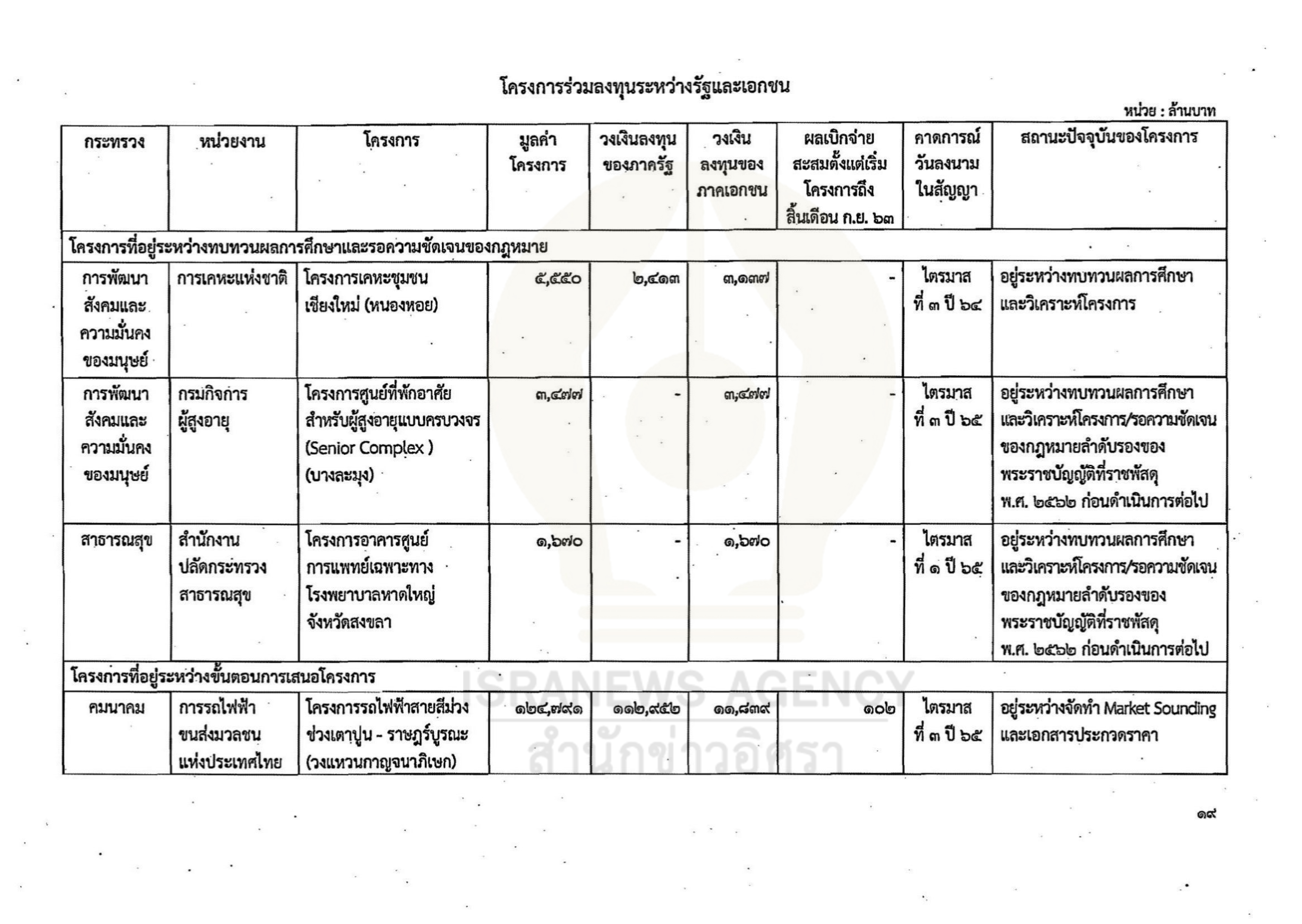

กระทรวงการพัฒนาสังคมและความมั่นคงของมนุษย์ 2 โครงการ
1.การเคหะแห่งชาติ โครงการเคหะชุมชนเชียงใหม่ (หนองหอย) วงเงิน 5,550 ล้านบาท (อยู่ระหว่างทบทวนผลการศึกษาและวิเคราะห์โครงการ) คาดการณ์วันลงนามสัญญา ไตรมาส 3 ปี 2564
2.กรมกิจการผู้สูงอายุ โครงการศูนย์ที่พักอาศัยสำหรับผู้สูงอายุแบบครบวงจร (Senior Complex) (บางละมุง) วงเงิน 3,477 ล้านบาท (อยู่ระหว่างทบทวนผลการศึกษาและวิเคราะห์โครงการ/รอความชัดเจนของกฎหมาย) คาดการณ์วันลงนามสัญญา ไตรมาส 3 ปี 2565
กระทรวงสาธารณสุข 1 โครงการ
1.สำนักงานปลัดกระทรวงสาธารณสุข โครงการอาคารศูนย์การแพทย์เฉพาะทางโรงพยาบาลหาดใหญ่ จ.สงขลา วงเงิน 3,477 ล้านบาท (อยู่ระหว่างทบทวนผลการศึกษาและวิเคราะห์โครงการ/รอความชัดเจนของกฎหมาย) คาดการณ์วันลงนามสัญญา ไตรมาส 1 ปี 2565
-โครงการที่อยู่ระหว่างขั้นตอนการเสนอโครงการ

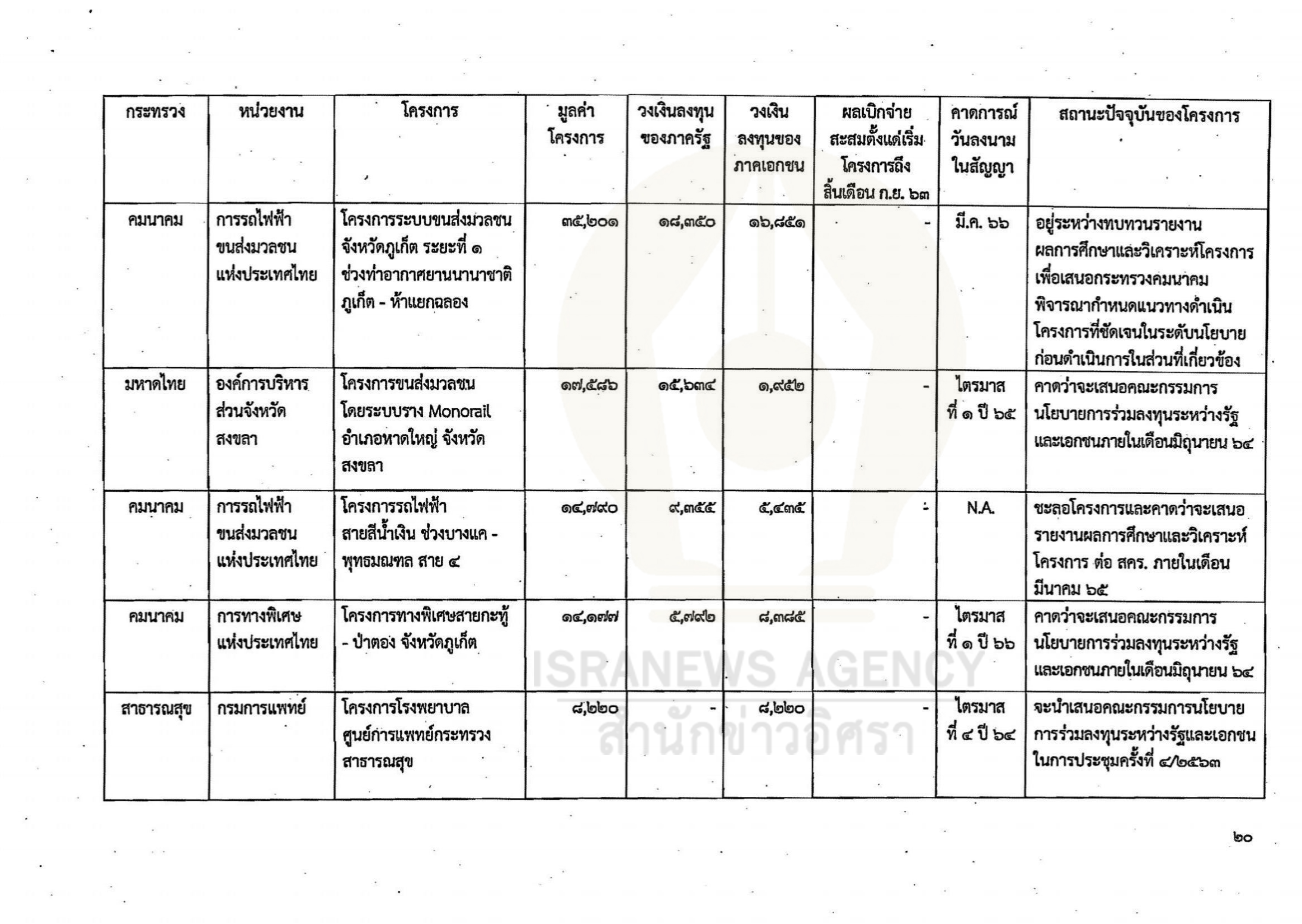

กระทรวงคมนาคม 6 โครงการ
1.การรถไฟฟ้าขนส่งมวลชนแห่งประเทศไทย (รฟม.) โครงการรถไฟฟ้าสายสีม่วง ช่วงเตาปูน-ราษฎร์บูรณะ (วงแหวนกาญจนาภิเษก) วงเงิน 48,702 ล้านบาท (อยู่ระหว่างจัดทำ Market Sounding) คาดการณ์วันลงนามสัญญา ไตรมาส 3 ปี 2565
2.การรถไฟฟ้าขนส่งมวลชนแห่งประเทศไทย (รฟม.) โครงการระบบขนส่งมวลชนจังหวัดภูเก็ต ระยะที่ 1 ช่วงท่าอากาศยานนานาชาติภูเก็ต-ห้าแยกฉลอง วงเงิน 35,201 ล้านบาท (อยู่ระหว่างทบทวนผลการศึกษาและวิเคราะห์โครงการ) คาดการณ์วันลงนามสัญญา มี.ค.2566
3.การรถไฟฟ้าขนส่งมวลชนแห่งประเทศไทย (รฟม.) โครงการรถไฟฟ้าสายสีน้ำเงิน ช่วงบางแค-พุทธมนมณฑล สาย 4 วงเงิน 14,790 ล้านบาท (ชะลอโครงการและคาดว่าจะเสนอรายงานผลการศึกษาและวิเคราะห์โครงการภายในเดือนมี.ค.2565)

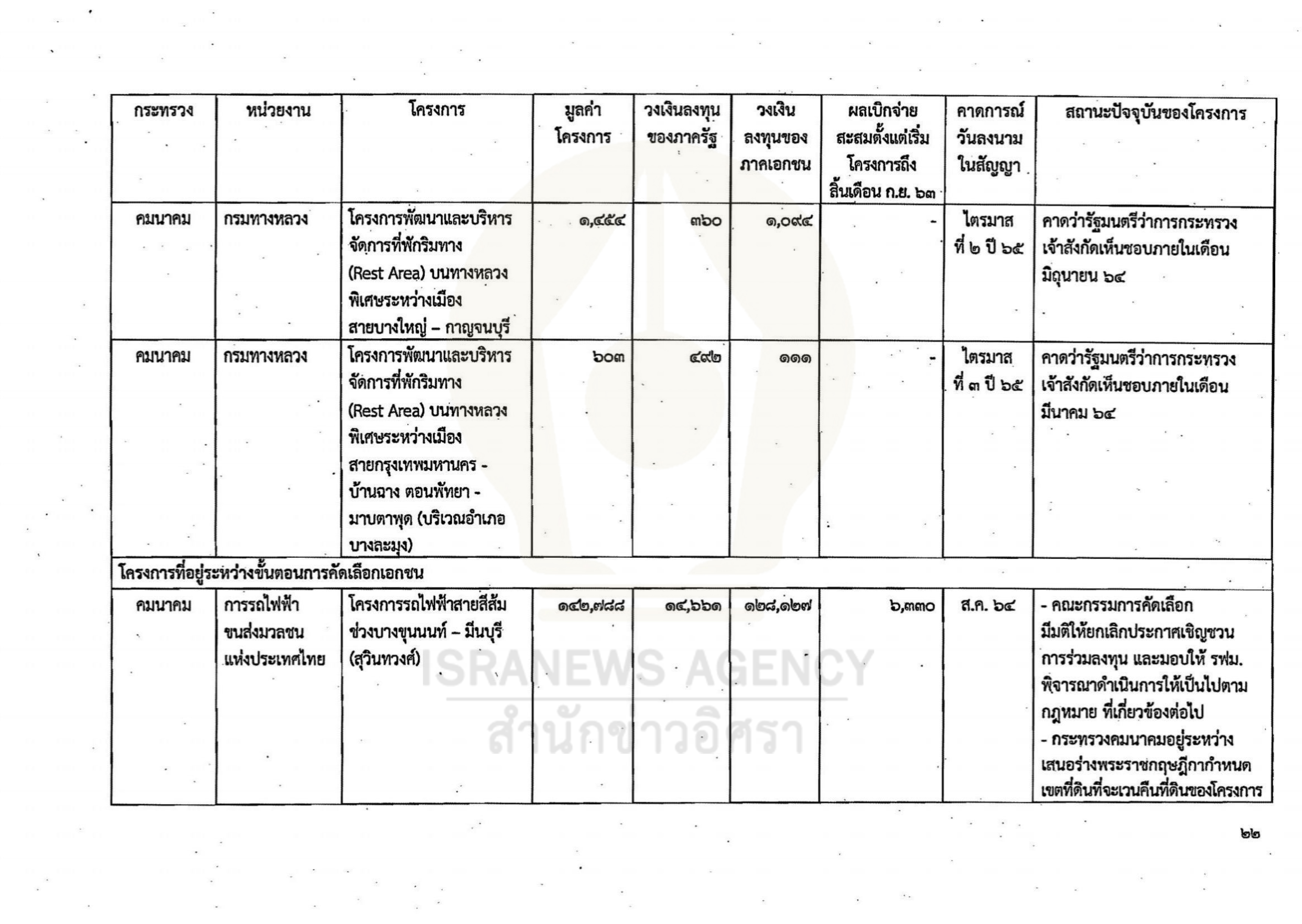

4.การทางพิเศษแห่งประเทศไทย โครงการทางพิเศษสายกระทู้-ป่าตอง จ.ภูเก็ต วงเงิน 14,177 ล้านบาท (คาดว่าจะเสนอคณะกรรมการนโยบายการร่วมลงทุนระหว่างรัฐและเอกชนภายในเดือน มิ.ย.2564) คาดการณ์วันลงนามสัญญา ไตรมาส 1 ปี 2566
5.กรมทางหลวง โครงการพัฒนาและบริหารจัดการที่พักริมทาง (Rest Area) บนทางหลวงพิเศษระหว่างเมืองสายบางใหญ่-กาญจนบุรี วงเงิน 1,454 ล้านบาท (คาดเสนอรัฐมนตรีเจ้าสังกัดเห็นชอบในเดือนมิ.ย.2564) คาดการณ์วันลงนามสัญญา ไตรมาส 2 ปี 2565
6.กรมทางหลวง โครงการพัฒนาและบริหารจัดการที่พักริมทาง (Rest Area) บนทางหลวงพิเศษระหว่างเมืองสายกรุงเทพ-บ้านฉาง ตอนพัทยา-มาบตาพุด (บริเวณอ.บางละมุง) วงเงิน 603 ล้านบาท (คาดเสนอรัฐมนตรีเจ้าสังกัดเห็นชอบในเดือนมิ.ย.2564) คาดการณ์วันลงนามสัญญา ไตรมาส 3 ปี 2565
กระทรวงมหาดไทย 1 โครงการ
1.องค์การบริหารส่วนจังหวัดสงขลา โครงการขนส่งมวลชนโดยระบบราง Monorail อ.หาดใหญ่ จ.สงขลา วงเงิน 17,586 ล้านบาท (คาดว่าจะเสนอคณะกรรมการนโยบายการร่วมลงทุนระหว่างรัฐและเอกชนภายในเดือน มิ.ย.2564) คาดการณ์วันลงนามสัญญา ไตรมาส 1 ปี 2565
กระทรวงสาธารสุข 1 โครงการ
1.กรมการแพทย์ โครงการโรงพยาบาลศูนย์การแพทย์ กระทรวงสาธารณสุข วงเงิน 8,220 ล้านบาท คาดการณ์วันลงนามสัญญา ไตรมาส 4 ปี 2564
-โครงการที่อยู่ระหว่างขั้นตอนการคัดเลือกเอกชน

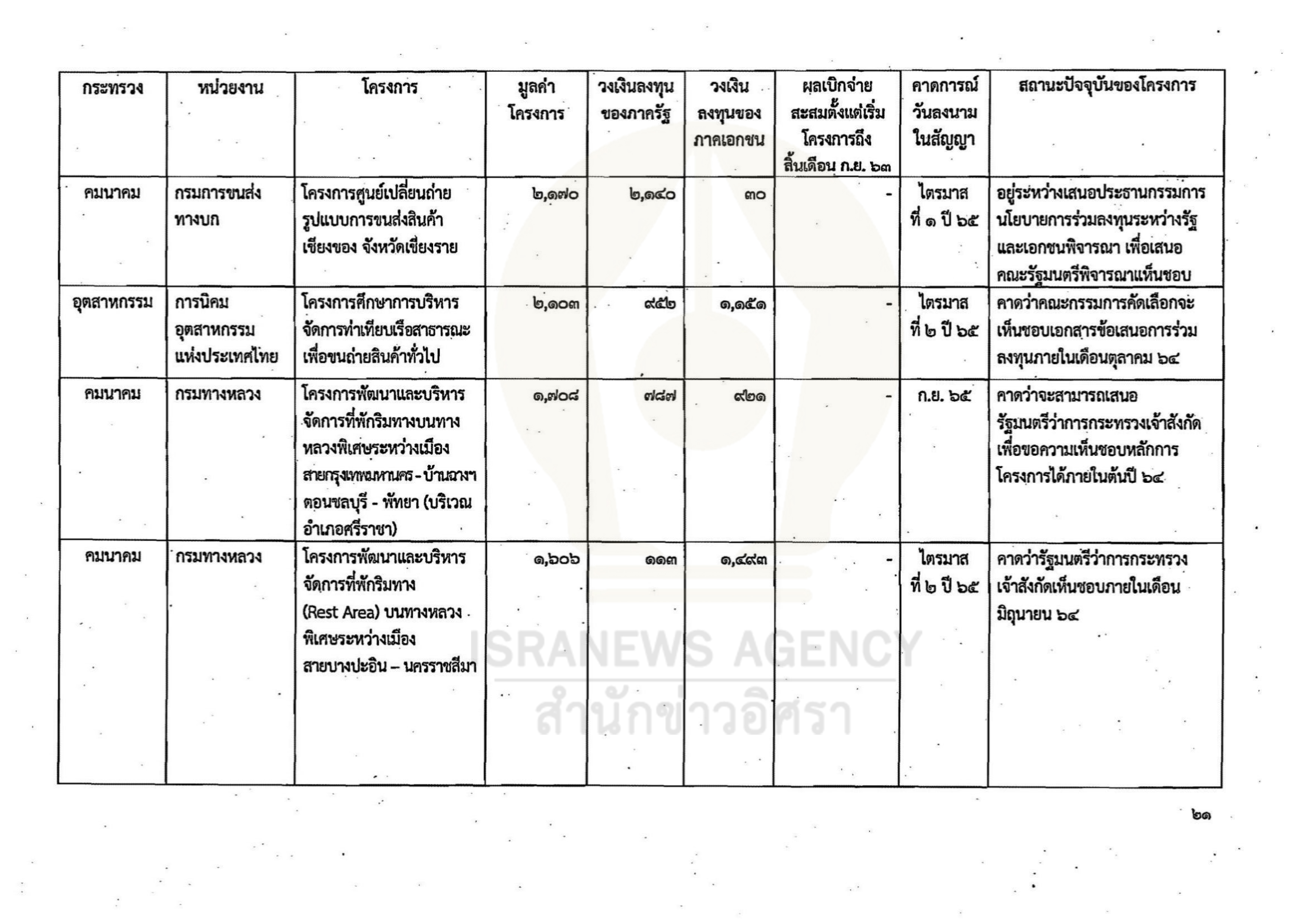

กระทรวงคมนาคม 7 โครงการ
1.การรถไฟฟ้าขนส่งมวลชนแห่งประเทศไทย (รฟม.) โครงการรถไฟฟ้าสายสีส้ม ช่วงบางขุนนนท์-มีนบุรี (สุวินทวงศ์) วงเงิน 142,788 ล้านบาท (คณะกรรมการคัดเลือกฯยกเลิกประกวดราคาและเปิดประกวดราคาใหม่) คาดการณ์วันลงนามสัญญา ส.ค.2564
2.กรมการขนส่งทางบก โครงการศูนย์เปลี่ยนถ่ายรูปแบบการขนส่งสินค้าเชียงของ จ.เชียงราย วงเงิน 2,170 ล้านบาท คาดการณ์วันลงนามสัญญา ไตรมาส 1 ปี 2565
3.กรมทางหลวง โครงการพัฒนาและบริหารจัดการที่พักริมทาง (Rest Area) บนทางหลวงพิเศษระหว่างเมืองสายกรุงเทพ-บ้านฉาง ตอนชลบุรี-พัทยา (บริเวณอ.ศรีราชา) วงเงิน 1,708 ล้านบาท คาดการณ์วันลงนามสัญญา ก.ย. 2565
4.กรมทางหลวง โครงการพัฒนาและบริหารจัดการที่พักริมทาง (Rest Area) บนทางหลวงพิเศษระหว่างเมืองสายบางปะอิน-นครราชสีมา วงเงิน 1,606 ล้านบาท คาดการณ์วันลงนามสัญญา ไตรมาส 2 ปี 2565
5.กรมทางหลวง โครงการทางหลวงพิเศษระหว่างเมืองสายบางปะอิน-นครราชสีมา ในส่วนของการให้เอกชนร่วมลงทุนในการดำเนินงานและบำรุงรักษา (O&M) วงเงิน 7,965 ล้านบาท คาดการณ์วันลงนามสัญญา มิ.ย.2564
6.กรมทางหลวง โครงการทางหลวงพิเศษระหว่างเมืองสายบางใหญ่-กาญจนบุรี ในส่วนของการให้เอกชนร่วมลงทุนในการดำเนินงานและบำรุงรักษา (O&M) วงเงิน 6,089 ล้านบาท คาดการณ์วันลงนามสัญญา มิ.ย.2564
7.กรมการขนส่งทางบก โครงการศูนย์ขนส่งชายแดนจังหวัดนครพนม วงเงิน 1,307 ล้านบาท คาดการณ์วันลงนามสัญญา ไตรมาส 2 ปี 2564

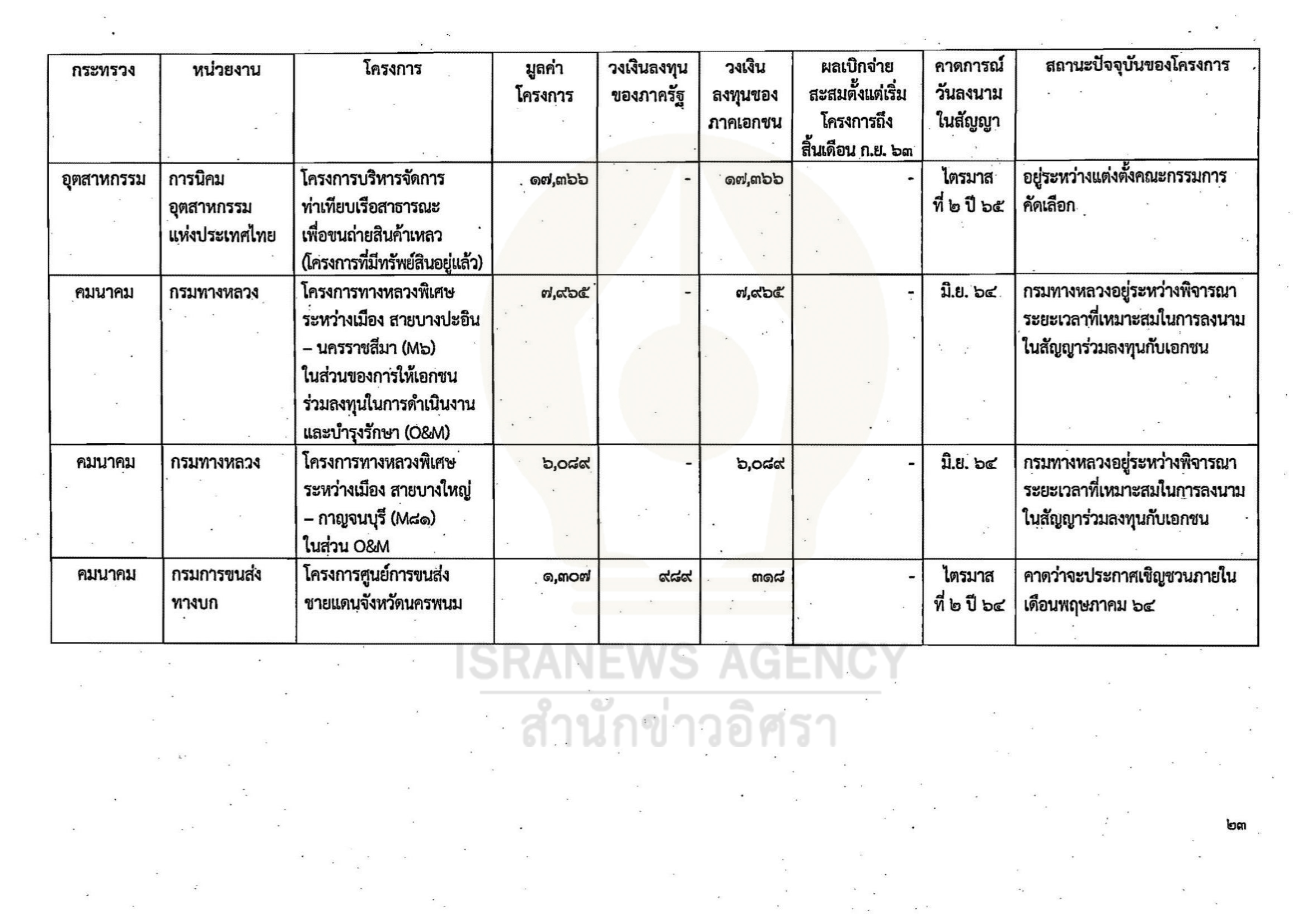

กระทรวงอุตสาหกรรม 2 โครงการ
1.การนิคมอุตสาหกรรมแห่งประเทศไทย โครงการศึกษาการบริหารจัดการท่าเทียบเรือสาธารณะเพื่อขนถ่ายสินค้าทั่วไป วงเงิน 2,103 ล้านบาท คาดการณ์วันลงนามสัญญา ไตรมาส 2 ปี 2565
2.การนิคมอุตสาหกรรมแห่งประเทศไทย โครงการศึกษาการบริหารจัดการท่าเทียบเรือสาธารณะเพื่อขนถ่ายสินค้าเหลว (โครงการมีทรัพย์สินอยู่แล้ว) วงเงิน 17,366 ล้านบาท คาดการณ์วันลงนามสัญญา ไตรมาส 2 ปี 2565
-โครงการที่ลงนามในสัญญาแล้วอยู่ระหว่างการก่อสร้าง

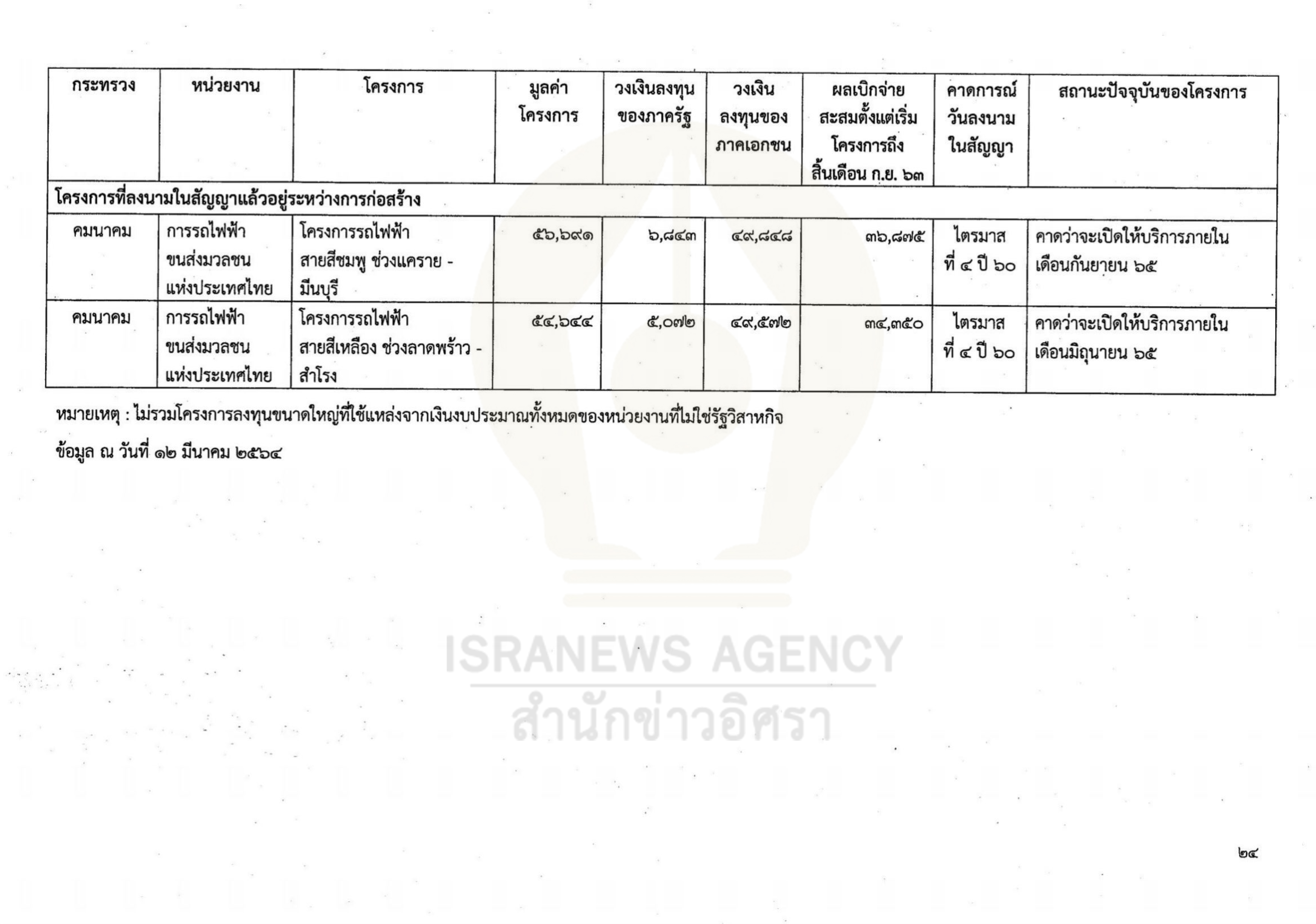

กระทรวงคมนาคม 2 โครงการ
1.การรถไฟฟ้าขนส่งมวลชนแห่งประเทศไทย (รฟม.) โครงการรถไฟฟ้าสายสีชมพู ช่วงแคราย-มีนบุรี วงเงิน 56,691 ล้านบาท คาดว่าจะเปิดให้บริการในเดือน ก.ย.2565
2.การรถไฟฟ้าขนส่งมวลชนแห่งประเทศไทย (รฟม.) โครงการรถไฟฟ้าสายสีเหลือง ช่วงลาดพร้าว-สำโรง วงเงิน 54,644 ล้านบาท คาดว่าจะเปิดให้บริการในเดือน มิ.ย.2565
ทั้งหมดนี้เป็นภาพรวมการลงทุนโครงการลงทุนนาดใหญ่ของรัฐบาล พล.อ.ประยุทธ์ หลังมีเสียงวิพากษ์วิจารณ์ในสภาฯว่า 7 ปีที่ผ่านมาไม่มีอะไรเกิดขึ้น!
อ่านประกอบ :
น้อยใจ 7 ปีบอกไม่มีอะไรดีขึ้น! 'บิ๊กตู่'ร่ายยาวงบปี 65 'หมอ'ได้น้อยกว่า'กองทัพ'?
8 ปีในมือ'บิ๊กตู่'! ชำแหละงบ 65 กู้ชดเชยขาดดุล 'ชนเพดาน'-ค่าใช้จ่ายบุคลากรรัฐทะลุ 40%
'บิ๊กตู่'สั่งรัฐมนตรีเตรียมพร้อมอภิปรายงบปี 65 เน้นสร้างการรับรู้มากกว่าตอบโต้
เข็น พ.ร.ก.กู้เงินฯ 5 แสนล้าน ซื้อเวลารอ ‘วัคซีน’ ?
ชำแหละงบปี 65 ! ‘งบกองทัพ’ สำคัญกว่า เงินอุดหนุน ‘เด็กเล็ก’ ถ้วนหน้า?
เปิดงบปี 65 หั่น ‘รายจ่ายฉุกเฉินฯ’ โปะ ‘เบี้ยหวัด-บำนาญ’-ตัดงบกลาโหม 5.24%
กู้ชดเชยขาดดุลฯพุ่งแซง ‘งบลงทุน’! ครม.เคาะรายละเอียดงบปี 65 วงเงิน 3.1 ล้านล.
12 หน่วยงาน ‘ศาล-รัฐสภา-องค์กรอิสระ-อัยการ’ ยื่นคำของบปี 65 กว่า 8.59 หมื่นล.
สร้างคุกใหม่-บ้านพักตำรวจ! ครม.ไฟเขียวรายการคำของบปี 65 กว่า 1.5 หมื่นล้าน
‘ธปท.-คลัง’ งัดมาตรการสู้โควิด ‘รายย่อย-SME’ พักหนี้ 6 ด.-อัดฉีดสภาพคล่อง 6.3 แสนล.
ครม.เคาะลดค่าน้ำ-ไฟ-เน็ต พร้อมสั่งคลังทำแผนแจกเงิน 3,500 เยียวยาโควิด 2 เดือน
ยึดแผนแม่บทเฉพาะกิจโควิด-ตัดรายจ่ายไม่จำเป็น! ‘บิ๊กตู่’ มอบนโยบายจัดทำงบปี 65
เปิดแผนแม่บทเฉพาะกิจ ‘โควิด’ ตั้งเป้า 2 ปี ‘ดัน 5 เครื่องยนต์ศก.ใหม่-ลดยากจน’
สั่งลดรายจ่ายประจำ! ครม.เคาะกรอบงบปี 65 วงเงิน 3.1 ล้านล้าน ขาดดุล 7 แสนล.
ชำแหละแผนคลัง 4 ปี! ภาระผูกพันเพียบ-ดบ.พุ่ง ขยับ 'เก็บภาษีคนเดินทางไปนอก'
'โควิด' ยืดเยื้อ-ระบาดรอบใหม่ ทุบจัดเก็บรายได้รัฐบาล-จับตากู้เพิ่มปิดงบปี 64?
ไม่ตัดสวัสดิการ-ดูแลกลุ่มเปราะบาง! ‘บิ๊กตู่’ เคาะกรอบงบปี 65 วงเงิน 3.1 ล้านล้าน
ขาดดุลเพิ่มอีก 2.77 ล้านล.ใน 4 ปี! ครม.ไฟเขียวแผนคลังระยะปานกลาง-เคาะเป้าเงินเฟ้อ 1-3%
กระสุนพร้อม! ส่องแผนคลัง 5 ปี 'รบ.บิ๊กตู่' ชงกู้เงินเฉียด 4.4 ล้านล. หนุนลงทุน-กระตุ้นศก.
ชำแหละแผนบริหารหนี้ปีงบ 64 จับตากู้ชดเชยขาดดุลพุ่ง-หนี้สาธารณะทะลุเพดาน
# กดคลิก ติดตาม ส่งแชร์ข่าวอิศรา ได้ที่นี่ https://www.facebook.com/isranewsfanpage/
